本記事は、2026年7月9日時点の情報に基づきます。市況・メーカー受注状況・補助金予算は変動が早いため、契約前に最新情報を必ず確認してください。

目次
ナフサショックとは何か
ナフサショックは、原油から作られる石油化学原料「ナフサ」の供給が世界的にひっ迫し、塩化ビニル・ポリエチレンなどのポリマーを経由して住宅建材の値上げに波及している状態を指す呼称です。
「ナフサショック」は公的機関の正式用語ではない
経済産業省や石油化学工業協会(JPCA)の公式資料に「ナフサショック」という単語は確認できません。新聞・業界紙・住宅メディアが2026年3月以降の値上げと受注制限の連鎖を説明するなかで広がった実務用語で、経済系シンクタンクも「ナフサ危機(ナフサショック)」と並列表記で使用する例があります。
ニュースやSNSで見かける「ナフサショック」は、同じ事象を指す言葉として使われています。ただし、政府による正式な定義があるわけではありません。この点を押さえておくと、リフォーム業者から説明を受けたときも冷静に判断しやすくなります。

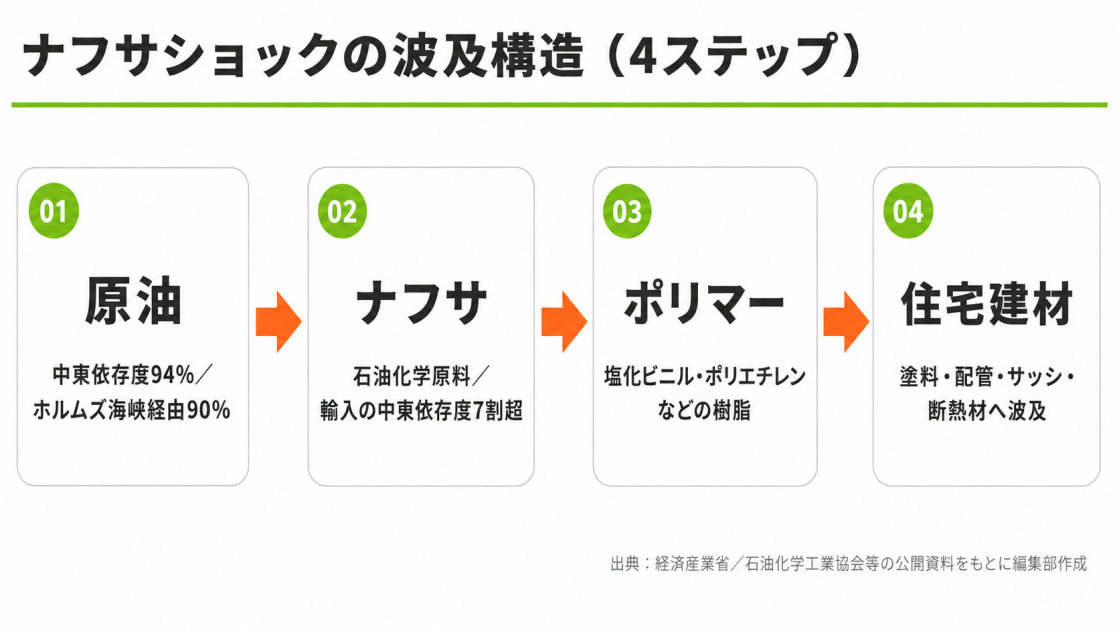

ホルムズ海峡封鎖から建材値上げまでの波及構造
発端は、2026年春以降に強まった中東情勢の緊迫化と、ホルムズ海峡周辺の船舶通航リスクです。2026年7月上旬時点でも、米国とイランの停戦をめぐる不安定さや商船の安全確保が課題になっており、原油・ナフサの調達不安は続いています。
日本の原油輸入は中東への依存度が高く、原油の調達リスクはナフサを原料とする樹脂や基礎化学品の価格・在庫にも波及しやすい構造です。一方で、中東依存度やホルムズ海峡を通る割合は月ごとの調達先によって変動します。経済産業省の石油統計速報では、2026年5月の原油輸入における中東依存度は73.9%でした。
塩化ビニルやポリエチレンなどの樹脂は、塗料・配管・サッシ枠・断熱材・壁紙・床材にも使われます。原油→ナフサ→樹脂→建材の順で、数カ月遅れて影響が出ることもあります。リフォーム時期を決めるときは、中東情勢だけでなく、原油価格・ナフサ価格・メーカーの価格改定情報もあわせて見ると判断しやすくなります。

日本のナフサ事情(需要規模・中東依存度・備蓄)
日本のナフサ需給は、月次の石油統計で確認できます。経済産業省の石油統計速報によると、2026年5月のナフサは、生産が約95.0万キロリットル、輸入が約166.7万キロリットル、国内向け販売が約222.1万キロリットル、月末在庫が約153.4万キロリットルでした。月末在庫は、単純計算では同月の国内向け販売の約3週間分にあたります。
ナフサは原油から作られる石油化学原料で、塗料・接着剤・樹脂・配管材料・断熱材などの上流工程に位置する原料です。そのため、原油やナフサの調達が不安定になっても、すぐにリフォーム費用へ反映されるとは限りません。数カ月遅れて、メーカーの価格改定や納期の長期化として表面化することがあります。
ただし、石油備蓄の放出や調達先の多角化は、主に原油・石油製品市場の急激な混乱を抑えるための対策です。ナフサや個別建材の価格をただちに下げるものではないため、契約前にはメーカー改定情報、在庫確保状況、見積もり有効期限をあわせて確認する必要があります。
※ 参考:経済産業省「石油統計速報 令和8年5月分 PDF」
今後さらに値上がりする可能性はあるのか

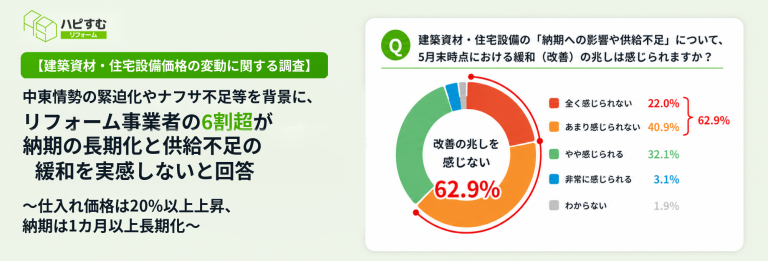

2026年7月9日現在も、今後の価格動向を断定できる状況ではありません。米国とイランの停戦をめぐる不安定さや、ホルムズ海峡での商船通航リスクが報じられており、原油・ナフサ価格や物流費、保険料の動きには引き続き注意が必要です。
仮にホルムズ海峡周辺の通航制限や供給不安が長引いた場合、原油・ナフサ価格の高止まりが続き、塗料・接着剤・配管材料・断熱材・サッシなど、石油化学製品を使う建材へ追加改定が波及する可能性があります。ナフサ価格の上昇は「原油→ナフサ→ポリマー→建材」という流れで時間差をもって反映されるため、春から夏にかけての市況変動が、夏〜秋以降の見積もりに表れるケースも考えられます。
一方で、備蓄放出や調達先の多角化、メーカー側の在庫調整によって、値上げペースが鈍化する可能性もあります。現時点では、「すぐ正常化する」とも「さらに急騰する」とも断定せず、メーカー改定情報・在庫確保状況・補助金の予算消化率を確認しながら判断するのが現実的です。
※ 参考:AP News「The tenuous state of a US-Iran ceasefire renews anxiety over high fuel prices」

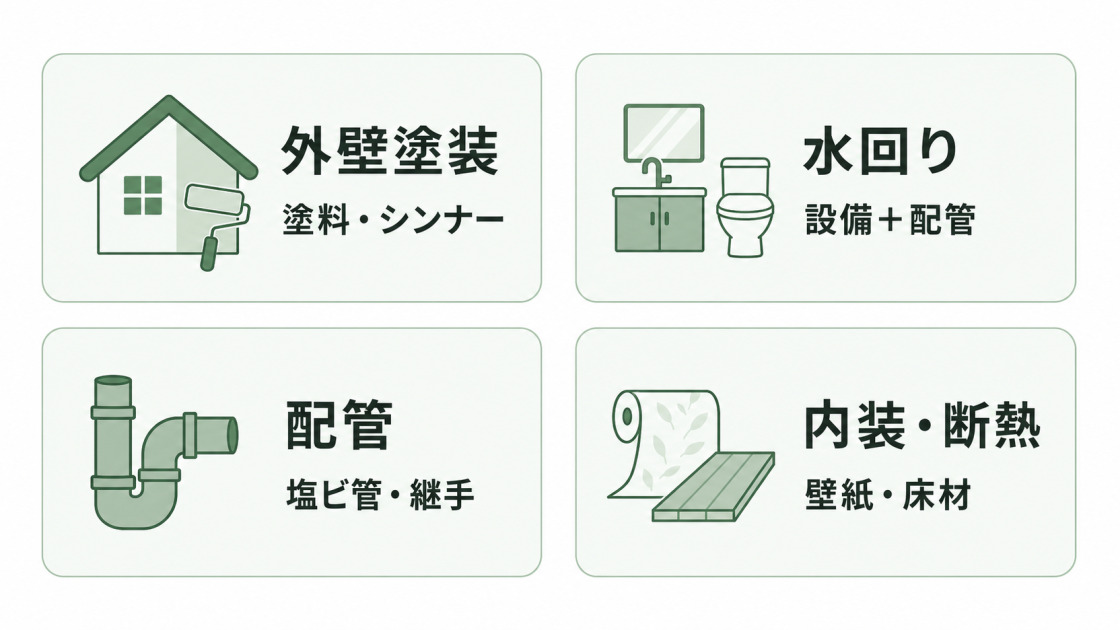

ナフサショックでリフォーム費用はいくら上がる?工事別の影響一覧
工事種別によって、価格や納期の影響を受けやすい建材は異なります。メーカーの価格改定は、対象製品・品番・受注日・出荷日で条件が変わります。表の数値を目安にする場合も、契約前にはメーカー公式リリースや業者から提示される改定通知で、対象品番と実施日を確認してください。

主要メーカーの値上げ実例一覧

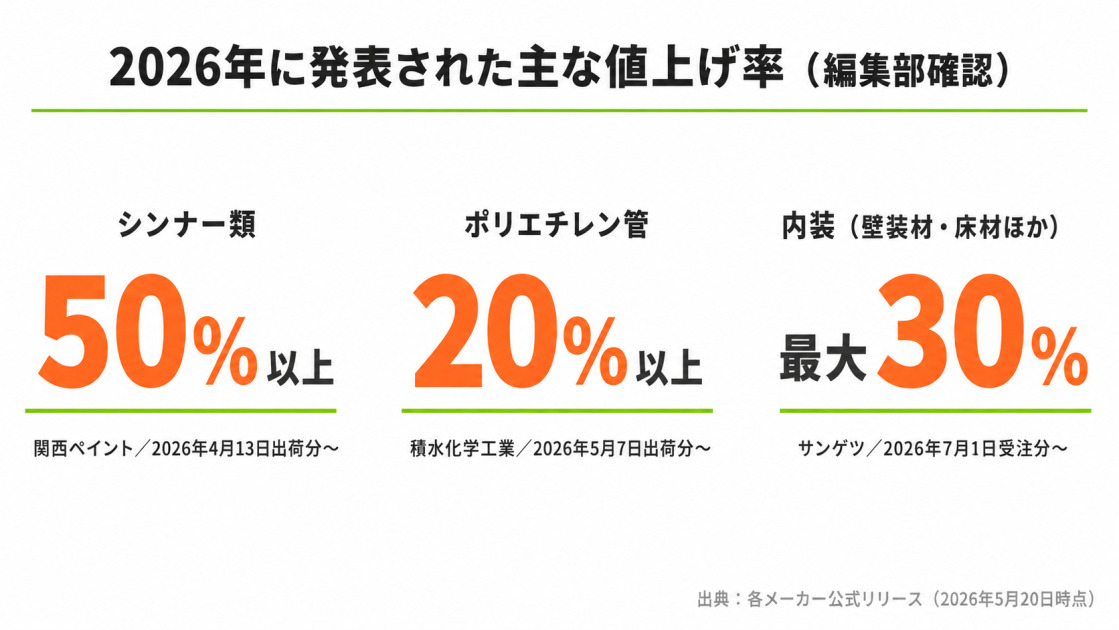

| 工事種別 | 建材・製品 | メーカー | 値上げ率の目安 | 改定実施時期 |
|---|---|---|---|---|
| 外壁塗装 | 塗料・シンナー | 日本ペイント | 10〜20%(2026年追加改定あり) | 2025年7月22日出荷分(2026年に追加改定が報じられている) |
| 外壁塗装 | シンナー類 | 関西ペイント | 50%以上 | 2026年4月13日出荷分 |
| 水回り | 建材・設備機器(トイレ・浴室等) | LIXIL | 平均8〜15%(9〜10月以降に外壁・屋根・サッシ・ドア・エクステリア等を追加改定) | 2026年8月3日受注分 |
| 水回り | ユニットバス | TOTO | 値上げ率ではなく新規受注を一時停止→段階的再開 | 2026年4月13日停止/4月20日再開 |
| 内装 | 壁装材・床材・ファブリック等 | サンゲツ | 18〜30% | 2026年7月1日受注分 |
| 配管(上流原料) | 塩化ビニル樹脂 | 信越化学工業 | 1kg当たり30円以上(約2割) | 2026年4月1日納入分 |
| 配管(製品) | 塩ビ管・継手・ポリエチレン管等 | 積水化学工業 | 塩ビ管12%以上/継手・マス6%以上/バルブ10%以上/ポリエチレン管20%以上/架橋ポリエチレン管15%以上 | 2026年5月7日出荷分 |
| 給湯器 | ガスふろがま・石油給湯機器 | ノーリツ | ガスふろがま約13%/石油給湯機器約2〜12% | 2026年3月2日・4月1日受注分 |
| サッシ・エクステリア | 樹脂サッシ・エクステリア商品 | YKK AP | 約5〜10% | 2026年5月以降 |
これらの数値は、各メーカーの公式リリースまたは新聞報道時点の改定幅であり、その後の追加改定で変動する可能性があります。最新状況は、各メーカーの公式アナウンスで再確認してください。
外壁塗装(塗料・シンナー)
塗料とシンナーは、ナフサショックで最も値上げ幅が目立っている分野の一つです。日本ペイントは2025年7月22日出荷分から塗料・シンナーを10〜20%値上げし、2026年にも追加改定が報じられています。関西ペイントは2026年4月13日出荷分からシンナー類を50%以上値上げするとともに、出荷統制も実施しました。
外壁塗装の見積もりでは、塗料グレードと希釈用シンナーの両方が価格変動の影響を受けやすい点を押さえておきます。見積書では、塗料のメーカー名・商品名・グレード、使用缶数、下塗り・中塗り・上塗りの工程数、シンナーや副資材の扱いまで確認すると、値上げ分が妥当かを見分けやすくなります。
水回り(衛生機器・配管・給湯器)
水回り設備は、本体側・配管側の両方で価格や納期の影響を受けやすい分野です。ユニットバス・トイレ・キッチンなどの設備本体に加えて、塩ビ管・ポリエチレン管・継手・接着剤などの副資材も、石油化学系原料の影響を受けます。
見積もりでは、設備本体のメーカー名・品番だけでなく、配管材料の種類、既存配管の交換範囲、発注済み在庫の有無、納期の見込みを確認します。メーカーの価格改定や受注制限は短期間で変わるため、契約前に最新の公式アナウンスまたは改定通知を見せてもらうと安心です。
サッシ
LIXILは、建材・設備機器の希望小売価格を2026年8月3日受注分から平均8〜15%改定し、9〜10月以降に外壁・屋根・サッシ・ドア・エクステリアを追加で改定する計画を公式PDFで公表しました。また、YKK APが住宅・エクステリア商品を2026年5月以降約5〜10%値上げすると業界誌経由で報じられています。
「主要メーカーで受注制限が広がっている」状況自体は事実ですが、個別の停止・再開のタイミングは短期で変動します。見積もり前に、各メーカーの公式アナウンスを確認しておくと判断しやすくなります。
内装(壁紙・床材)と断熱
内装まわりでは、サンゲツが壁装材・床材・ファブリック・エクステリア・副資材・接着剤などを、2026年7月1日受注分から18〜30%値上げします。クロスの張り替えや床材交換のように面積が大きい工事は、材料単価の影響を受けやすい分野です。見積もりでは「材料費」「施工費」「諸経費」を分けて確認できると、値上げの影響を判断しやすくなります。
断熱材については、個別メーカーの公式値上げ率を一次確認できた範囲が限られるため、ここでは数値の断定を避けます。ナフサ由来の発泡系断熱材(ウレタンフォーム・フェノールフォーム等)は影響を受けやすい分野として捉え、具体的な値上げ率は契約前に各メーカーの公式リリースで確認してください。
業者からの値上げ通知・見積もり有効期限短縮への対応
業者から「材料費高騰のため値上げします」「見積もりの有効期限を2週間に短縮します」と伝えられる事例が増えています。冷静に判断するため、確認すべき項目を押さえておきましょう。

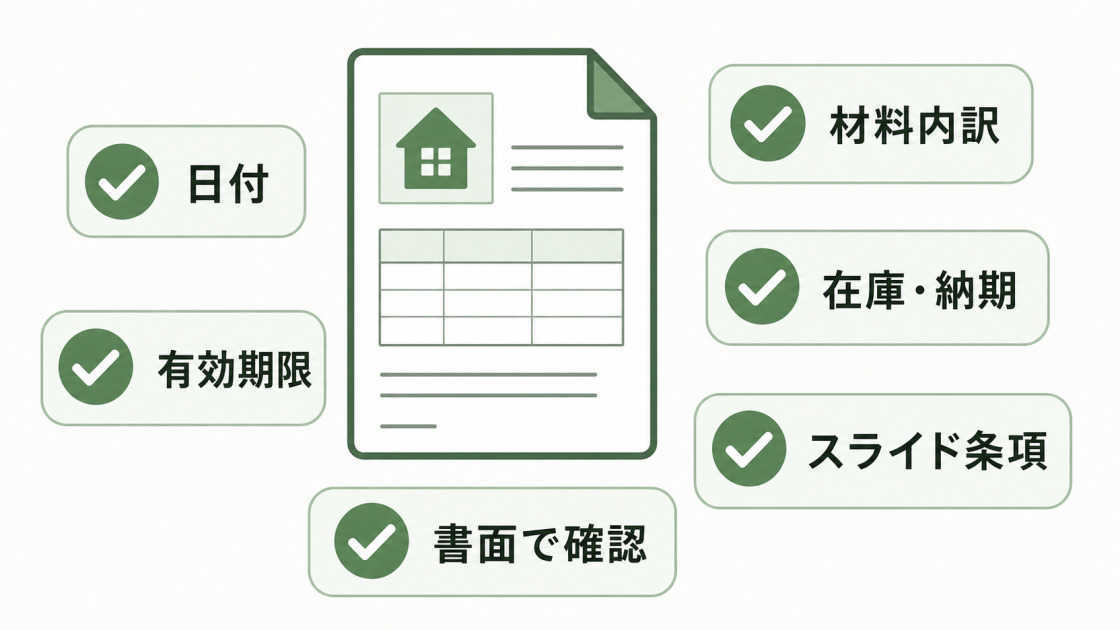

見積書・契約書で確認すべきポイント(スライド条項の有無)
見積書・契約書を受け取ったら、まず次の5項目を確認しましょう。「スライド条項」とは、契約後に材料費などが大きく変動した場合の追加負担・減額の取り決めをあらかじめ書いておく条項のことです。これ自体は中立的な業界慣行で、価格変動時の負担区分を事前に決めておく発注者(施主)を守る側面も持ちます。

見積書・契約書で確認すべき5項目
- 見積もり日付
いつ時点の価格か(2026年4月の改定後か、改定前か) - 有効期限
何日間か。短すぎる(数日〜1週間)場合は理由を確認 - スライド条項の有無
価格変動時に追加負担・減額が発生する取り決めがあるか - 材料費の内訳記載
塗料・配管・サッシなど主要材料の銘柄や型番が明記されているか - 値上げが起きた場合の負担区分
契約後の値上げ分を誰が負担するか文書化されているか
スライド条項は「ある=悪」「ない=安全」ではありません。条項がある場合は発動条件と上限を、ない場合は値上げ時の処理方針を書面で確認します。発動条件には、原料価格指数の変動幅、メーカー改定通知の到達、契約後の一定期間経過などが書かれることがあります。提示された条項で「いつ・どの程度の変動で・どこまで負担が動くか」を読み取れるか確認してください。
契約済み案件で「材料費高騰のため追加請求」と言われたときの考え方
契約済みのリフォーム工事で「材料費高騰のため追加請求」と言われた場合、原則として、契約書に記載された契約金額が優先されます。ただし、契約書のスライド条項の有無、追加請求の根拠(どの建材がどれだけ上がったのか公式リリースの提示があるか)、双方の合意プロセスなど、個別事情で対応は分かれます。法的論点に深入りせず、確認の順番だけ押さえておくと冷静に判断しやすくなります。
- 契約書本文・特約・別紙を見返し、スライド条項の有無と発動条件を確認する
- 業者から追加請求の根拠資料(メーカー公式リリース・改定通知)を書面で提示してもらう
- 自分で判断がつかない場合は、消費生活センター(契約・金銭トラブル全般)、建設業の許可窓口(建設業法に関わる案件)、必要に応じて弁護士に相談する
- 住宅瑕疵に関わるケースでは、一定の条件を満たす場合に住宅紛争審査会を利用できることがある。契約後の追加請求トラブルが対象になるかは、相談時に個別に確認する
「払わなければならないか」を即答できる一般原則はなく、契約内容と個別事情で結論が分かれます。執筆時点では「業者の口頭説明だけで支払いに応じない」「根拠資料と契約書面を突き合わせる」が現実的な対応です。
不安を煽る業者の見抜き方チェックリスト
「値上げが来る前に契約してください」と急がせる動きも一部で見られます。「悪徳リフォーム業者」と決めつけるのではなく、業者の対応に表れるサインを材料に冷静に判断しましょう。

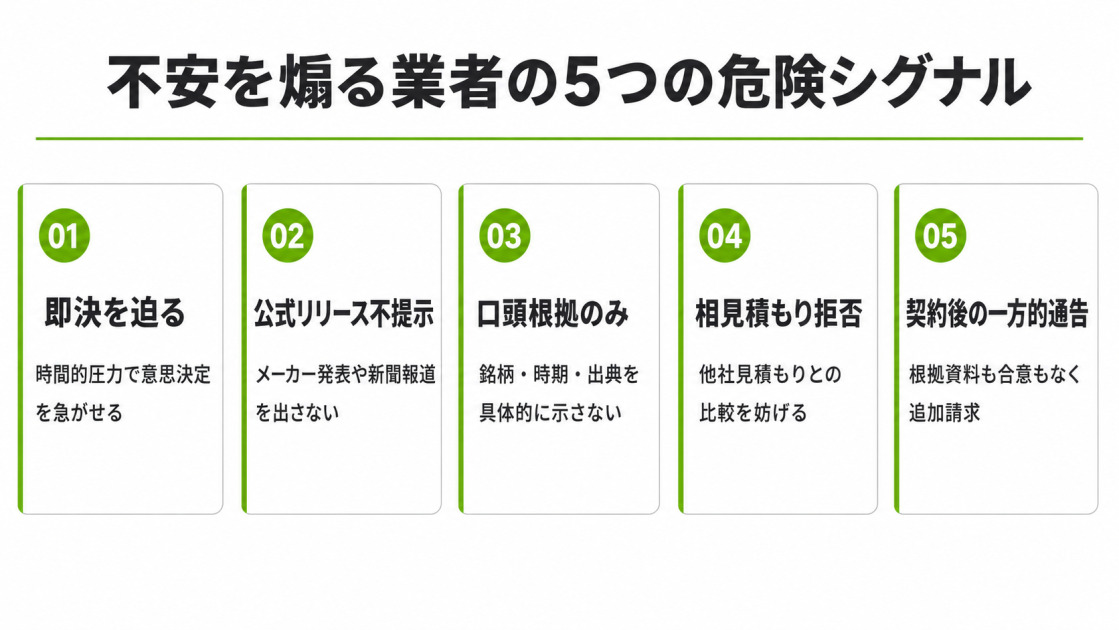

業者の対応に表れる危険シグナル5項目
- 即決を迫る
「今日中に契約してくれれば据置」など、時間的圧力で意思決定を急がせる - 公式リリースを提示しない
値上げの根拠としてメーカー公式アナウンスや新聞記事の提示を拒む、または口頭でしか説明しない - 口頭根拠のみ
値上げ理由を「メーカーから言われている」「業界全体が上がっている」と一般論で済ませ、具体的な銘柄・改定時期・出典を示さない - 相見積もり比較を嫌がる
他社の見積もりを見せると不機嫌になる、比較を妨げる発言が出る - 契約後の一方的値上げ通告
契約済み案件で、根拠資料も合意プロセスもなく追加請求を一方的に通告する
これらのサインが複数重なる場合は、契約を急がず、別の業者にも見積もりを依頼して比較材料を増やしましょう。一方で、当てはまる項目がない業者でも、見積書の中身を確認する作業は省略しないことが大切です。
「待つか今やるか」を条件分岐で判断する考え方
リフォームを「今やるか待つか」の二択で断定するのは現実的ではありません。値上げの大きさや向きは工事種別で異なり、ご家庭ごとに置かれた状況も違います。判断するときは、劣化進行度・予算余裕・工事種別の値上げ率・補助金期限の4軸で考えると、優先順位を付けやすくなります。
先送りすると被害が拡大しやすい工事と、先送りできる工事の区別
リフォーム工事は、「先送りで被害が広がる工事」と「相対的に先送りしやすい工事」に分けて考えられます。雨漏り・配管漏水・給湯器の故障・外壁の大きなひび割れなどは、放置すると建物や生活インフラに影響が出やすい工事です。一方、見た目改善が中心のクロス張り替えや、当面は使える設備の更新は、比較的先送りしやすいケースもあります。
| 工事種別 | 先送りで起きうるリスク | 値上げの方向 | 判断のヒント |
|---|---|---|---|
| 外壁塗装 | 塗膜劣化が進むと下地補修費が増え、雨水浸入リスクも高まる | 塗料・シンナーの値上げ幅が大きい | 既に塗膜劣化が進んでいる場合は、値上げ局面でも先送りリスクが大きい |
| 水回り(浴室・トイレ・キッチン) | 漏水・カビ・配管詰まりが進むと工事範囲が拡大 | 設備本体・配管の双方で値上げ | 漏水・故障の予兆がある場合は、機器の入手可否も含めて早めに判断 |
| 内装(クロス・床) | 美観・快適性の問題が中心(構造リスクは低めの傾向) | 壁装材・床材の値上げ幅が大きい | 急ぎでない場合は、値上げ反映時期の前後で見積もりを取り比較する選択肢もある |
| 配管(給排水・給湯) | 漏水で建物・家財被害が出ると修理費・損害が拡大 | 塩ビ管・継手・ポリエチレン管とも値上げ | 漏水が出ている、もしくは予兆がある場合は先送りリスクが大きい |
| 給湯器交換 | 故障で生活インフラに直撃。冬場は特に影響大 | ガス・石油給湯機器とも値上げ | 既に経年劣化サインがある場合は故障前の交換を視野に |
| サッシ・断熱 | 断熱性能の低下は光熱費・健康に影響 | サッシ・関連建材の価格・納期は変動しやすい | 先進的窓リノベ2026事業※などの補助金対象になりやすい一方、対象製品・登録事業者・予算消化率の確認が必要 |

判断軸4つ(劣化進行度・予算余裕・工事種別の値上げ率・補助金期限)

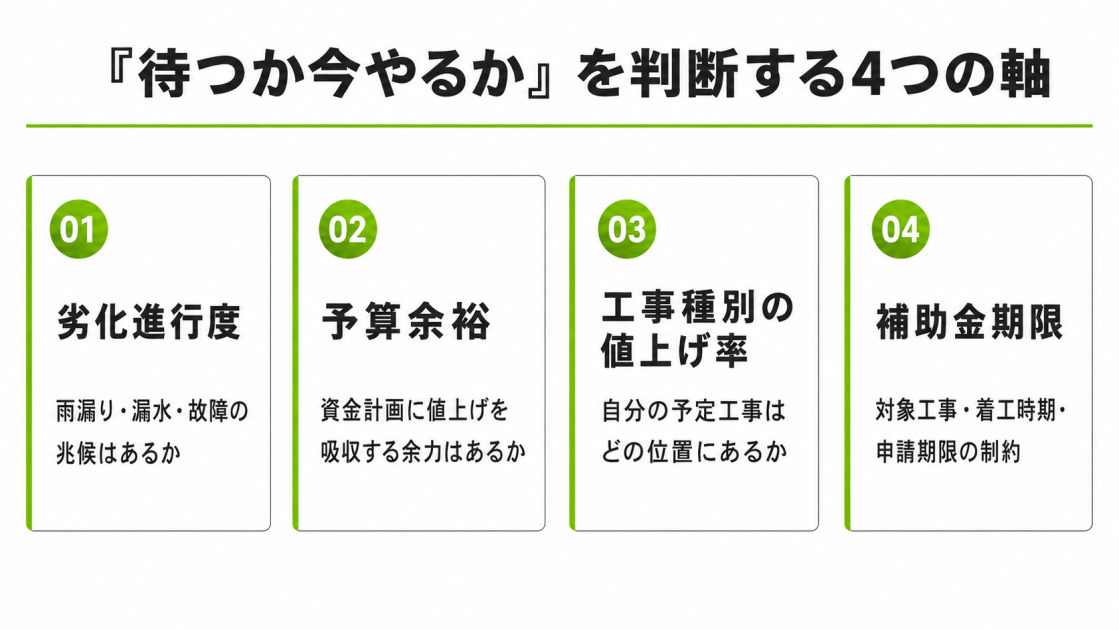

工事種別ごとの先送りリスクをふまえ、自分の状況を4軸で確認します。

- 劣化進行度
雨漏り・配管漏水・給湯器故障・外壁の大きな剥がれなど、放置で被害が広がる兆候はあるか。兆候がある場合、値上げ局面でも先送りリスクが大きくなります。 - 予算余裕
値上げ後の見積もり金額に対して、自己資金や住宅ローン・リフォームローンの余力があるか。資金計画が窮屈な場合は工事範囲の優先順位付けが効きます。 - 工事種別の値上げ率
工事種別ごとの値上げ幅の一覧で、自分の予定工事がどの位置にあるかを確認する。改定時期の前後で見積もりを取り直す選択肢もあります。 - 補助金期限・予算消化率
みらいエコ住宅2026事業※1・先進的窓リノベ2026事業※2・給湯省エネ2026事業※3などは、対象工事・着工時期・申請期限に制約があります。2026年7月9日午前0時時点では、みらいエコ住宅2026事業のリフォームは補助金申請額の割合が0%、先進的窓リノベ2026事業は10%、給湯省エネ2026事業は28%でした。いずれも予算上限に達し次第、交付申請の受付が終了するため、補助金を使う予定がある場合は、見積もり時に対象製品・登録事業者・申請スケジュールを確認しましょう。
※1:みらいエコ住宅2026事業 公式サイト
※2:先進的窓リノベ2026事業 公式サイト
※3:給湯省エネ2026事業 公式サイト

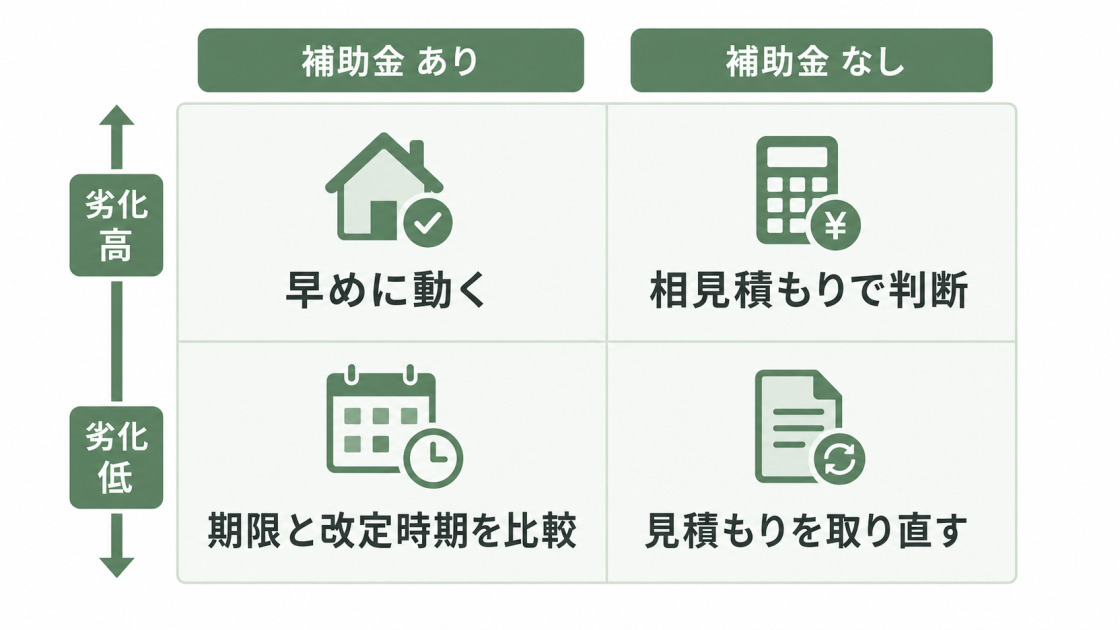

4軸を組み合わせると、判断の方向性は次のように分けられます。
- 劣化進行度が高い+補助金対象になりやすい
待たずに動くメリットが相対的に大きい - 劣化進行度が高い+補助金非対象
値上げ後でも先送りリスクが上回りやすいため、相見積もりで業者ごとの値上げ反映度を比較しながら進める - 劣化進行度が低い+補助金対象
補助金期限と改定時期を見比べ、補助額で値上げ分を一部相殺できるタイミングを探る - 劣化進行度が低い+予算優先
改定時期の前後で見積もりを取り直し、価格差を比較する
「今すぐ動くべき」「待つべき」と一律に言えないのは、住宅の劣化状況や予算、補助金の使いやすさが家庭ごとに異なるためです。まずは4軸(劣化進行度・予算余裕・工事種別の値上げ率・補助金期限)を書き出し、そのうえで業者に相談すると、後悔の少ない判断につながります。



相見積もりで価格妥当性を確認する具体的な手順
業者の値上げ通告が妥当かを確かめるには、複数社の見積もりを取り、差分を横並びで比較する方法が実務的です。価格そのものだけでなく、値上げ反映度・スライド条項・在庫確保状況の3点を見ると、判断材料が増えます。

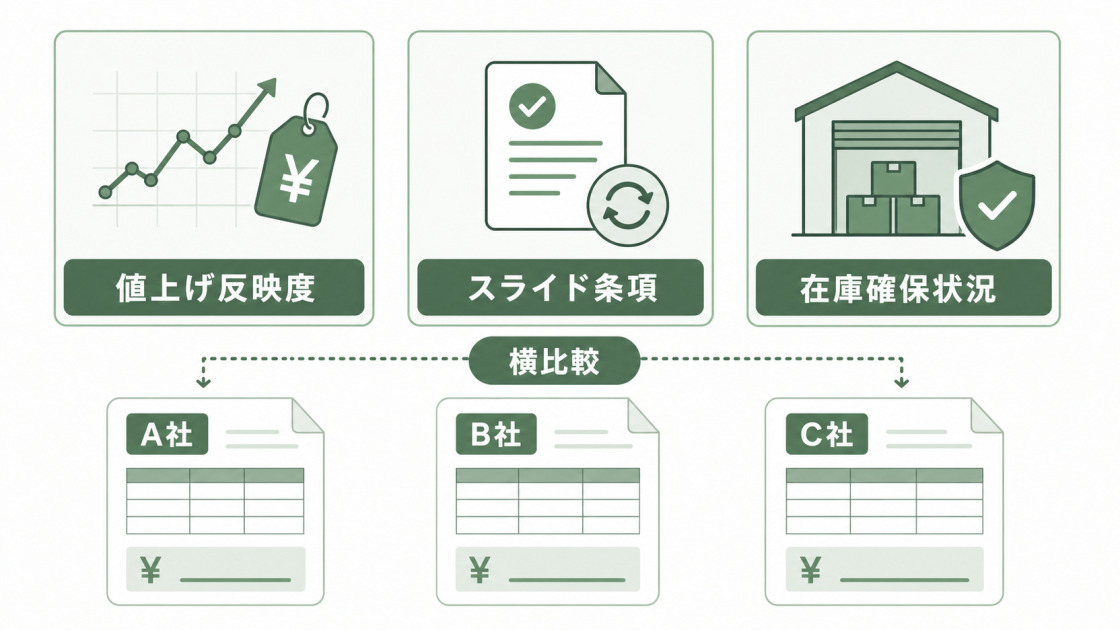

複数社見積もりで差分の見方(材料費・施工費・諸経費の分解)
相見積もりを取るときは、合計金額だけを並べて比較しないようにしましょう。同じ工事内容でも、材料費・施工費・諸経費の内訳を分けて見ると差分の理由が見えやすくなります。
相見積もりで確認する5項目
- 材料費の内訳明示有無
主要材料の銘柄・型番・数量・単価が記載されているか - 値上げ反映時期と根拠
見積もりに反映されている価格はいつ時点か。改定後価格か改定前価格か - 在庫確保状況
発注済み在庫を使うのか、改定後の新規発注になるのか。前者なら改定前の単価で組まれている可能性があり、後者は改定後の単価が反映されやすい。在庫の手当ては価格と納期の両方に影響するため、発注タイミングも確認しておく - 工期と納期遅延の見込み
メーカー受注制限の影響で工期が延びる可能性があるか、その場合の対応はどうなるか - スライド条項の有無
契約後に材料費が変動した場合の負担区分は文書化されているか
同じ工事種別でも、A社は改定前在庫を使えて価格を抑えられる、B社は改定後価格だが在庫確保済みで早期着工できる、というように違いが出ます。「総額だけ安い」「総額だけ高い」で判断せず、内訳と条件の差を確認しましょう。
値上げ理由を業者に確認する文言例
業者の値上げ説明を確認したいときは、次の文言をそのまま使えます。
- この見積もりの材料費は、2026年何月時点のメーカー価格を反映していますか
- 今後さらに値上げが反映された場合の負担はどうなりますか。書面で示してもらえますか
- メーカーの公式リリースや、改定通知のコピーを見せていただけますか
- 在庫はすでに確保されていますか。発注タイミングで価格が変わる可能性はありますか
- 契約書にスライド条項があれば、発動条件と上限について教えてください
書面化を依頼するだけでも、業者側が一次出典に基づいて説明しているか、口頭根拠だけで進めようとしているかの差が見えてきます。
相見積もりが防衛策になる構造的理由

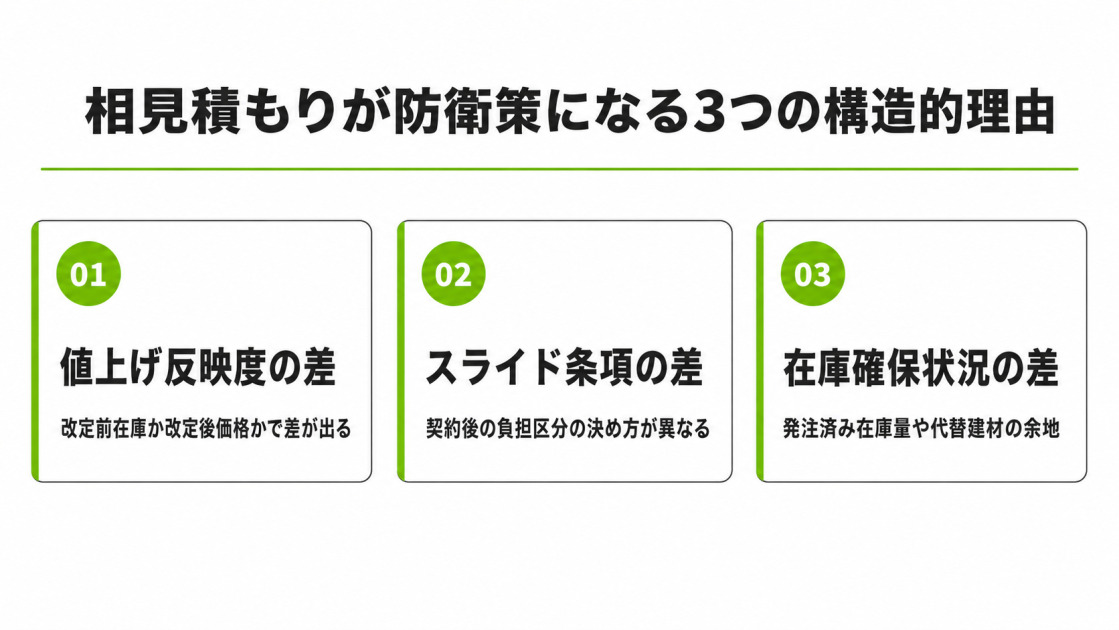

相見積もりは「安く済ませるための値引き交渉」だけが目的ではありません。現在のような市況では、業者ごとに次の3点で差が出やすく、比較することで契約前の不安を減らせます。

- 値上げ反映度の差:改定前在庫を使えるか、改定後価格で組んでいるか
- スライド条項の差:契約後の値上げに対する負担区分の取り決め方
- 在庫確保状況の差:発注済み在庫の量や代替建材への切り替え余地
複数社から見積もりを取ることで、業者ごとの値上げ反映の妥当性・契約条件の透明性・納期見通しを横に並べて確認できます。結果として、業者の値上げ理由が市況の実態に対して合理的かを判断する材料が手元に揃います。
ナフサショックに関するよくある質問(FAQ)
- ナフサショックの値上げ分は補助金で吸収できますか?
-
対象工事と補助金条件が合えば、一部を吸収できる可能性があります。2026年度の主要な制度として、先進的窓リノベ2026事業(環境省/予算1,125億円・最大100万円/戸)、給湯省エネ2026事業(経産省/予算570億円)、みらいエコ住宅2026事業(国交省/GX志向型110万円/戸など)が稼働しています。
ただし、いずれも対象工事の要件・着工時期・申請期限が決まっており、予算上限到達で受付終了する制度もあるため、契約前に各事業の公式ページで適用条件と残予算を必ず確認してください。 あわせて読みたいみらいエコ住宅2026事業とは?リフォームで補助金を賢くもらう条件とポイント
あわせて読みたい【速報】先進的窓リノベ2026の継続決定!上限100万円に減額も「焦らなくていい」理由とは?対象期間と変更点を徹底解説
あわせて読みたい【最新】給湯省エネ2026事業で損しない!補助金+節約で賢く交換するガイド
- ウッドショックとは何が違うのですか?
-
性質が異なります。2021年前後のウッドショックは、コロナ後の住宅着工急増による「需要過剰」が主因で、海外の木材需要と価格の高騰が日本にも波及した事象でした。一方、2026年のナフサショックは、ホルムズ海峡の事実上封鎖を発端とするナフサの「物理的な供給遮断」リスクが起点で、原油→ナフサ→ポリマー→建材という流れで波及している事象です。
「需要が増えて価格が上がる」のか、「供給が物理的に絞られて価格が上がる」のか、で背景の性質が違うため、収束見通しの読み方も変わってきます。需要過剰型は需要が鎮静化すれば収束に向かい、物理的供給遮断型は供給制約の解消(海峡封鎖の収束・調達多角化の進展)に左右されるため、注視すべき指標も異なります。 - ナフサ依存度の低い建材に切り替える選択肢はありますか?
-
選択肢はあります。塗料分野での無機系、断熱材分野での自然系、内装分野での木質系など、ナフサ由来製品より依存度の低いカテゴリは複数あります。ただし、性能・コスト・施工性・耐久性のトレードオフがあり、自宅の構造・既存仕様・将来計画に合うかは個別判断が必要です。業者と相談しながら、自宅の条件に合う代替を検討するのが現実的です。
まとめ
2026年7月時点では、「待てば安くなる」と断定できる状況ではありません。まずは複数社から見積もりを取り、次の点を比較しましょう。
- どの価格改定が反映されているか
- 在庫確保状況と納期はどうか
- 契約後の追加負担条件はどうなっているか
- 補助金の対象工事・登録事業者・予算消化率を確認できているか
比較した内容に、自宅の劣化状況、資金計画、補助金期限を重ね合わせることで、後悔の少ない判断につながります。
※ 参考1:みらいエコ住宅2026事業 公式サイト
※ 参考2:先進的窓リノベ2026事業 公式サイト
※ 参考3:給湯省エネ2026事業 公式サイト
