手洗い場増設の費用相場
手洗い場の増設にかかる費用は、本体と工事費あわせて20万〜30万円が相場です。費用の内訳は、以下の通りです。

| 工事の種類 | 費用相場 |
|---|---|
| 本体 | 10万〜20万円 |
| 床面の開口工事 | 約4万円 |
| 水道管の延長工事 | 約5万円 |
| 廃棄物の処理 | 約1万円 |
上記の価格はあくまで目安で、手洗い場本体のグレードや設置場所によって変わります。手洗い場はグレードだけでなく、洗面台(ボウルと水栓だけのシンプルなタイプ)と洗面化粧台(鏡や収納が一体になったタイプ)のどちらを選ぶかでも価格が異なります。
| 商品 | 費用相場 |
|---|---|
| 洗面台 | 10万円〜 |
| 洗面化粧台 | 18万円〜 |
既存の水回りから離れた場所に設置する場合、水道管を長めに延長する必要があるので追加費用が必要になります。手を洗うだけの洗面台なら20万円、鏡や収納の付いた洗面化粧台を選ぶなら30万円が目安です。
手洗い場を新設する工事の流れと期間

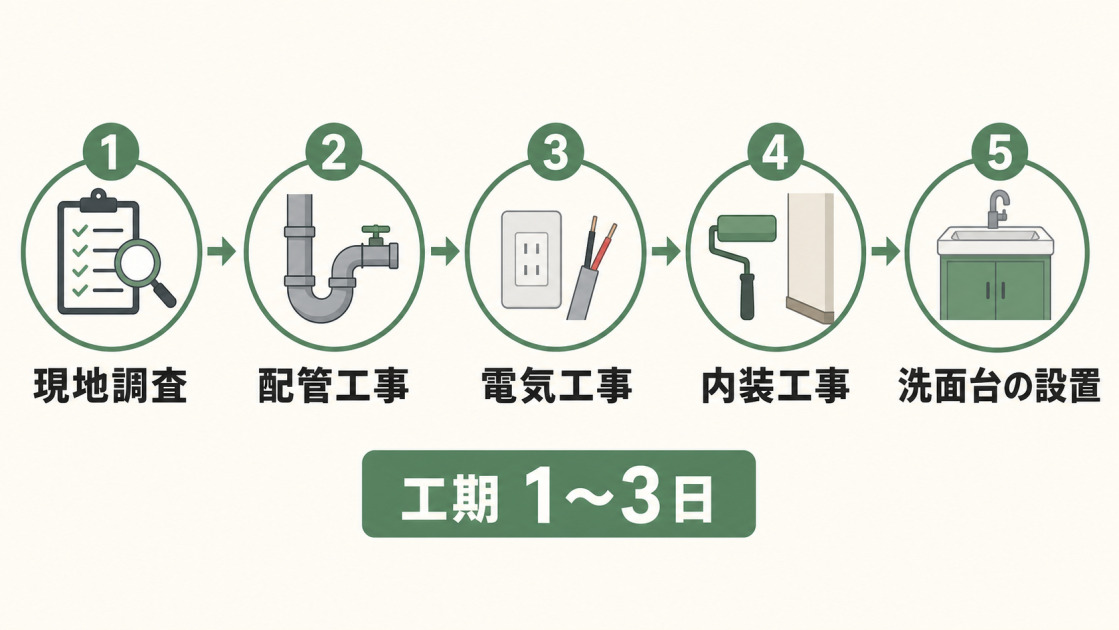

手洗い場の増設は以下の流れで行われ、手洗い場の増設は以下の流れで進みます。工事期間は、1〜3日が目安です。

- 現地調査
- 配管工事
- 電気工事
- 壁・床の内装工事
- 洗面台の設置
具体的な工期は設置場所によって異なり、既存の水回りから遠い場所なら3日以上かかるケースもあります。

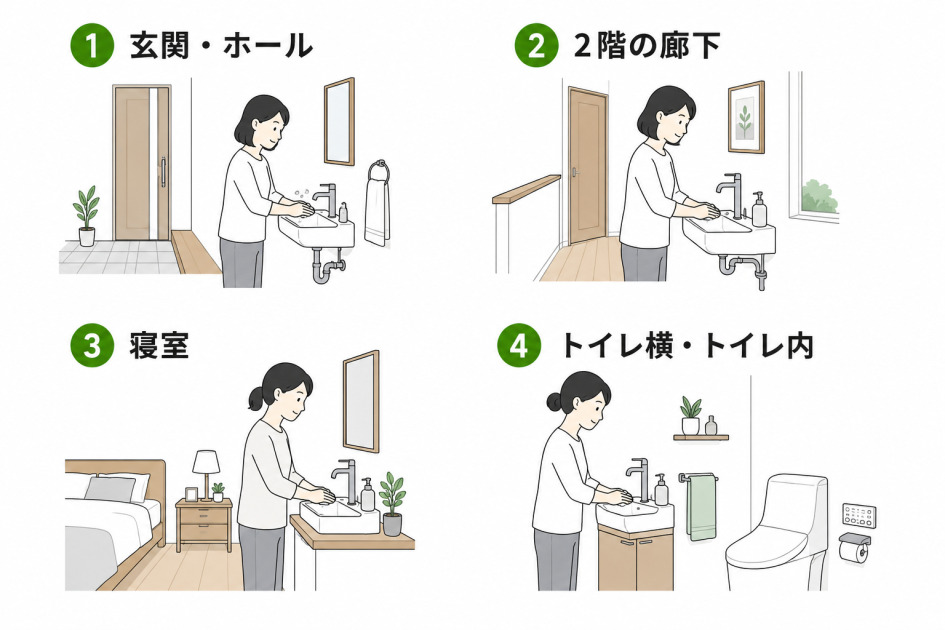

手洗い場の増設におすすめの4か所を紹介
手洗い場を増設するなら、以下の4か所がおすすめです。

- 玄関・ホール
- 2階の廊下
- 寝室
- トイレ横・トイレ内
【前提】手洗い場を増設するメリット
2か所目の手洗い場(セカンド洗面台・独立洗面台)を新設すれば、朝に起こりやすい手洗い場の混雑を回避できます。朝は、家族間で身支度のタイミングが被りやすい時間帯です。手洗い場が1か所しかないと、順番待ちが起こってしまうでしょう。セカンド洗面台があれば、タイミングが被っても2人同時に歯磨きや洗顔ができます。
【1】玄関・ホールに増設する

1か所目は、玄関や玄関ホールです。帰宅後すぐに手洗いやうがいができるので、ウイルスや外の汚れを家に持ち込む前に落とせます。また、手洗い場が目に入りやすい場所なので、子どもの手洗い・うがいの習慣づけにも役立ちます。洗濯物を見られない場所なので、来客用にも使いやすいでしょう。
注意点は、玄関の面積によっては手洗い場の設置で玄関が狭くなることです。設置前に玄関の面積と洗面台のサイズを測って、シミュレーションしておきましょう。ボウルだけのコンパクトなモデルなら場所を取りません。費用面では、玄関は既存の水回りから離れていることが多く、給排水管の延長費が上乗せされやすい場所です。玄関手洗いの後付け費用は、配管の距離によっては相場の20万〜30万円より数万円高くなると見込んでおきましょう。

【2】2階の廊下に増設する

2か所目は、2階の廊下です。寝室が2階の場合、起きてすぐ顔を洗えるので朝の洗面所混雑を回避しやすいです。また、水場が近くなるので、2階の掃除や観葉植物への水やり、加湿器への給水がやりやすくなります。ただし、設置場所によっては廊下が狭くなります。曲がり角の外側に小さいモデルを設置すれば、圧迫感を抑えられます。
2階に洗面台を後付けする場合の費用は、給排水管の経路に左右されます。1階の水回りの真上なら配管を立ち上げやすく工事費を抑えられますが、離れた位置だと延長工事のぶん高くなります。見積もりの段階で配管経路を確認しておきましょう。
【3】寝室に増設する

3か所目は、寝室です。寝室に設置すれば洗面所の混雑緩和だけでなく、スキンケアやコンタクトレンズの着脱といった就寝前後の身支度やケアをプライベートな空間でできます。起きてすぐ顔を洗えるので、待ち時間なく身支度ができます。
また、朝の身支度だけでなく、赤ちゃんや介護が必要な高齢者のお世話もやりやすくなります。赤ちゃん用のミルクや介護用のお湯を寝室で用意できるので、目を離す必要がありません。寝室は利便性が高いので、おすすめの設置場所です。注意点は湿気です。寝室内に水を使う場所ができるぶん湿気がこもりやすくなるため、寝具が傷まないように換気を心がけましょう。
【4】トイレ横・トイレ内に増設する

4か所目は、トイレの横やトイレの中です。トイレの近くならトイレの給水管を利用できる場合が多く、工事が簡単で費用を抑えやすい傾向にあります。また、トイレの横やトイレの中なら洗濯物を見られることはないので、来客用としても使用しやすくなります。節水効果が高いタンクレストイレとの相性がいいので、トイレの横やトイレの中もおすすめの場所です。なお、トイレが狭いと設置できるモデルは限られてしまいます。
トイレに手洗い場を後付けする費用は、手洗い器のタイプで変わります。壁付けの小型手洗い器なら本体と工事費あわせて10万〜20万円、カウンター埋め込みや収納付きキャビネットタイプなら20万〜30万円が目安です。タンクレストイレへの交換と同時に手洗い器を増設すれば、配管工事をまとめられるぶん費用を抑えられます。
【番外編】庭や屋外に手洗い場を増設する場合
ガーデニングや子どもの外遊び、ペットの足洗い用に、庭や玄関先へ屋外の手洗い場を増設するケースもあります。屋外の手洗い場は立水栓やガーデンシンクの設置工事になり、費用は本体と工事費あわせて5万〜15万円が目安です。デザイン性の高いおしゃれな立水栓も増えており、外構の雰囲気に合わせて選べます。冬に凍結しやすい地域では、不凍水栓柱を選ぶなど凍結対策もあわせて検討しておきましょう。

手洗い場の混雑を減らせるリフォームの事例
洗面所の混雑を減らせる手洗い場の増設事例を、3つ紹介します。

| 費用 | 約73万円 |
|---|---|
| 工期 | 約2カ月 |
| 住宅 | マンション |
| 構造 | RC(鉄筋コンクリート) |
| テーマ | 設備交換リフォーム |
| メーカ等 | LIXIL:ルミシス |

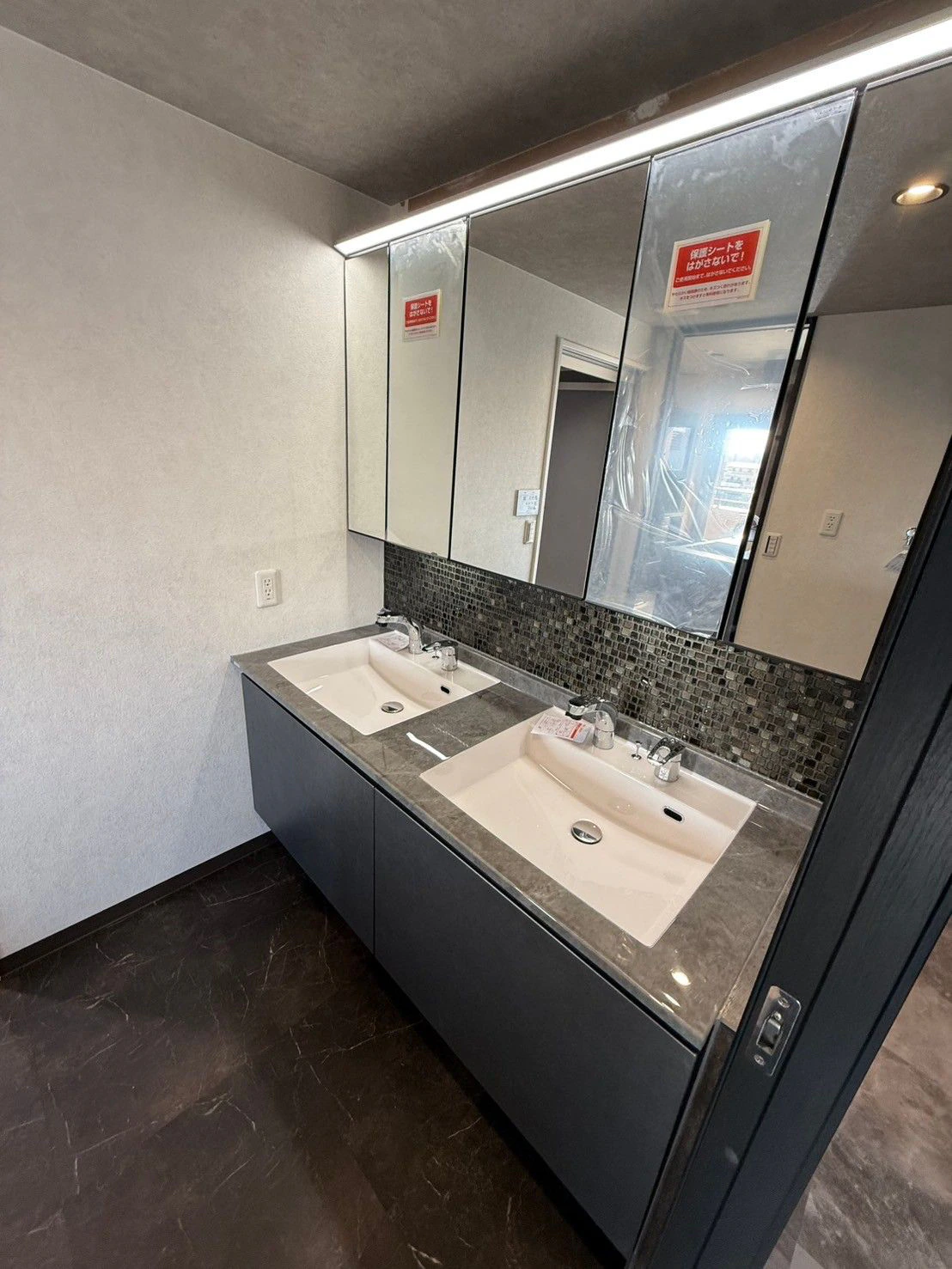

手洗い場を2連洗面台にリフォームした事例です。「ホテルのような空間にしたい」というご要望を受けて、2連の洗面台を採用しました。1か所に2連の洗面台を設置しているので、場所を分けずに朝の混雑を解消できます。お客さまからは「雰囲気も好みで使いやすさも抜群」と言っていただきました(施工:an cube)。
手洗い場の増設費用を抑える3つの方法
以下3つの方法で、手洗い場の増設費用を抑えられます。

【方法1】洗面台本体のグレードを下げる
洗面台本体のグレードを下げて、シンプルなモデルを選びましょう。搭載されている機能や素材によって、洗面台の価格は変わります。
- 収納の多さ
- 引き出しか開き戸か
- 水栓の種類
- タッチレス機能の有無
- 照明の種類
- コンセントの数
洗面台本体にこだわりがないなら、機能を最低限に絞ったモデルで十分です。
【方法2】給排水管から近い場所に設置する
すでに通っている給水管や排水管に近い場所に設置しましょう。給水管と排水管を増設する距離が短いほど、コストを抑えられます。たとえば、キッチンやトイレの近くなら、すでに給水管や排水管が通っている上に洗面所と場所を分けられるはずです。既存の水回りに近づけて設置すれば、給排水管の延長分のコストを抑えられます。ただし、コストは抑えられても生活動線上で便利とは限りません。シミュレーションを行った上で数か所の候補を決めて、リフォーム業者に既存配管の位置を確認してもらってから設置場所を決めましょう。
【方法3】複数のリフォーム業者から相見積もりを取る
手洗い場の増設を決めたら、複数のリフォーム業者に相見積もりを出してもらいましょう。なぜなら、リフォーム業者によって工事費用が異なるからです。リフォーム業者ごとに材料の仕入れ値や会社の利益率などが異なるため、価格差が生じます。工事費用が安い業者を探すためにも、複数のリフォーム業者から相見積もりを取りましょう。また、費用の相場がわかりやすくなり悪徳業者に引っかかる可能性を下げられるのも、相見積もりを取るメリットです。
【Q&A】手洗い場の増設に関するよくある質問
ここからは、手洗い場の増設に関する5つの質問に答えます。
増築を伴う手洗い場の増設にかかる費用はどれくらい?
新たに部屋を増築した上で手洗い場を増設する場合、木造なら1畳あたり25万〜50万円の増築費用が追加で必要です。手洗い場の増設+部屋の増築にかかる費用は、1畳なら45万〜80万円、2畳なら70万〜130万円が目安です。

手洗い場の増設でもらえる補助金はある?
介護が目的の増設なら、介護保険の住宅改修費支給制度を使える可能性があります。要支援・要介護認定を受けた人が住む住宅の改修に対して、支給限度基準額20万円の範囲で費用の7〜9割が支給される制度です(2026年6月時点)。手洗い場の増設が支給対象になるかは工事内容によるため、ケアマネジャーか自治体の窓口に事前に確認しておきましょう。自治体独自のリフォーム助成を使える場合もあります。

手洗い場の増設とセットでやるべき工事はある?
手洗い場周辺の床の防水加工をセットでやっておきましょう。水はねによって、床材が傷みやすくなってしまうためです。

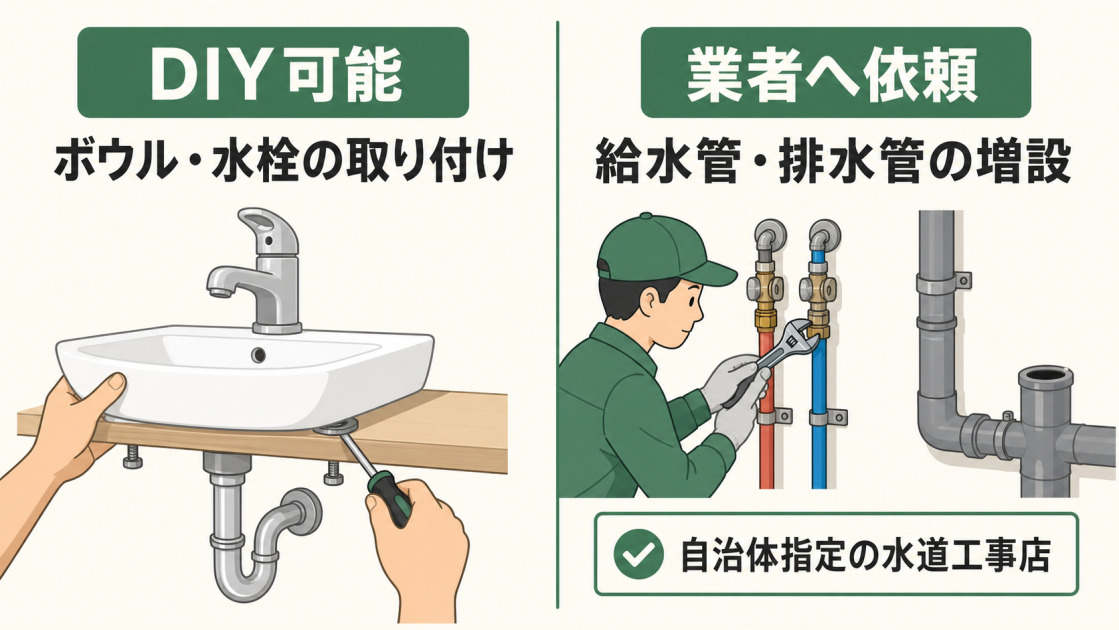

手洗い場の増設はDIYできる?
洗面ボウルや水栓の取り付けだけなら、DIYも不可能ではありません。ただし、給水管・排水管の増設工事は自治体の指定を受けた水道工事店しか行えないため、配管をともなう手洗い場の増設は業者への依頼が前提です。

手洗い場を増設すると固定資産税は上がる?
床面積が増えない手洗い場の増設だけで、固定資産税が上がることは基本的にありません。評価が見直されるのは、増築などで家屋の床面積や構造が変わった場合です。部屋の増築とセットで手洗い場を設けるなら、税額が変わる可能性も頭に入れておきましょう。
