リフォームでつくる間仕切りの施工例と費用
間仕切りリフォームの費用感をつかむため、実際の施工例から確認します。

| 費用 | 約18万円 |
|---|---|
| 工期 | 約1日 |
| 面積 | 22㎡ |
| 住宅 | 一戸建て |
| 構造 | 木造 |

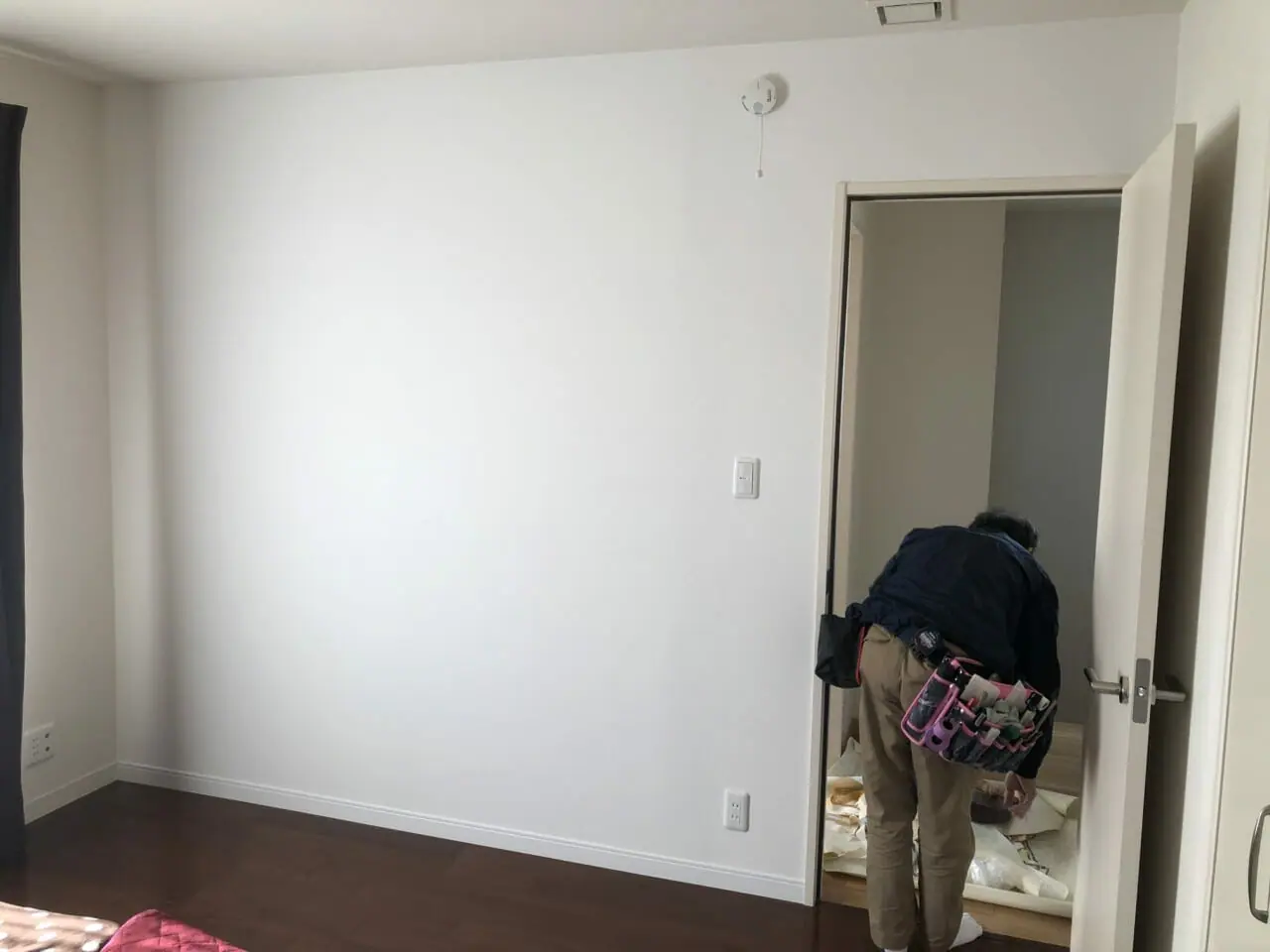

お客様からは、お子様の成長に伴い、12畳の部屋を6畳ずつの2部屋に分けたいというご相談をいただきました。当社からは、少しでも快適に過ごしていただけるよう、断熱材の施工をご提案しました。施工にあたっては、お子様それぞれの好みに配慮し、各部屋で異なる壁紙を採用しています。リフォーム後は、部屋をしっかりと分けたことで、勉強などにも集中しやすい環境が整い、生活の質が向上したとのお声をいただいています(施工:アイムス)。
※ 【事例4】は洗面所・玄関・リビングなどを含むリフォーム全体の費用です。間仕切り壁だけの費用ではないため、部分的な壁の新設費用とは分けて考えましょう。
間仕切りリフォームとは?部屋を仕切る壁の種類
暮らし方が変わると、「今ある部屋を仕切りたい」「個室を増やしたい」と考える場面が出てきます。部屋を仕切る方法は、固定式の間仕切り壁、開閉できる可動式、工事不要の簡易タイプなどさまざまです。目的や家族構成によって向き不向きがあるため、代表的な種類から確認しましょう。
固定式・可動式・簡易の違い
固定式は、寝室や子供部屋のように独立した個室をつくりたいときに向いています。可動式は、使い方に応じて開閉したいときに便利です。簡易間仕切りは、コストを抑えながら空間をゆるく分けたい場合や、賃貸で大がかりな工事を避けたい場合に取り入れやすい方法です。

【種類1】固定式の間仕切り壁(新たに壁を作る)

固定式の間仕切り壁は、下地を組んで石膏ボードを張り、クロスなどで仕上げる方法です。既存の壁に近い見た目になり、部屋を分ける壁として寝室や子供部屋、仕事部屋など、しっかり個室をつくりたい場所に向いています。
【種類2】可動式間仕切り(引き戸・パネルドア・移動式壁)
普段は広い一室として使い、必要なときだけ区切りたい場合は、可動式間仕切りが便利です。引き戸タイプ、パネルドア、天井レールで動かす移動式壁などがあり、昼間は開放し、夜だけ個室にするといった使い方もできます。

将来的にレイアウトが変わる可能性がある家庭にも向いています。マンションで後付けする場合は、梁や天井下地に加え、管理規約や工事申請の要否も確認しておきましょう。
※ 参考:国土交通省:マンション管理
【種類3】簡易間仕切り(カーテン・ロールスクリーン・パーテーションなど)
工事をせずに部屋を区切りたい場合は、カーテンやロールスクリーン、パーテーションを使った簡易間仕切りが適しています。突っ張り式のレールなら賃貸でも取り入れやすく、棚を置いて仕切りと収納を兼ねる方法もあります。短期間だけ仕切りたい場合や、まずは気軽に試したい家庭で採用しやすい方法です。

家族構成に合わせた間仕切りの選び方(子供部屋・リビング・寝室)
同じ「部屋を仕切る」リフォームでも、使う場所や家族構成によって適した方法は変わります。ここでは、子供部屋・寝室やワークスペース・LDKの3つに分けて、選び方の目安を解説します。

【パターン1】子供部屋を仕切る場合

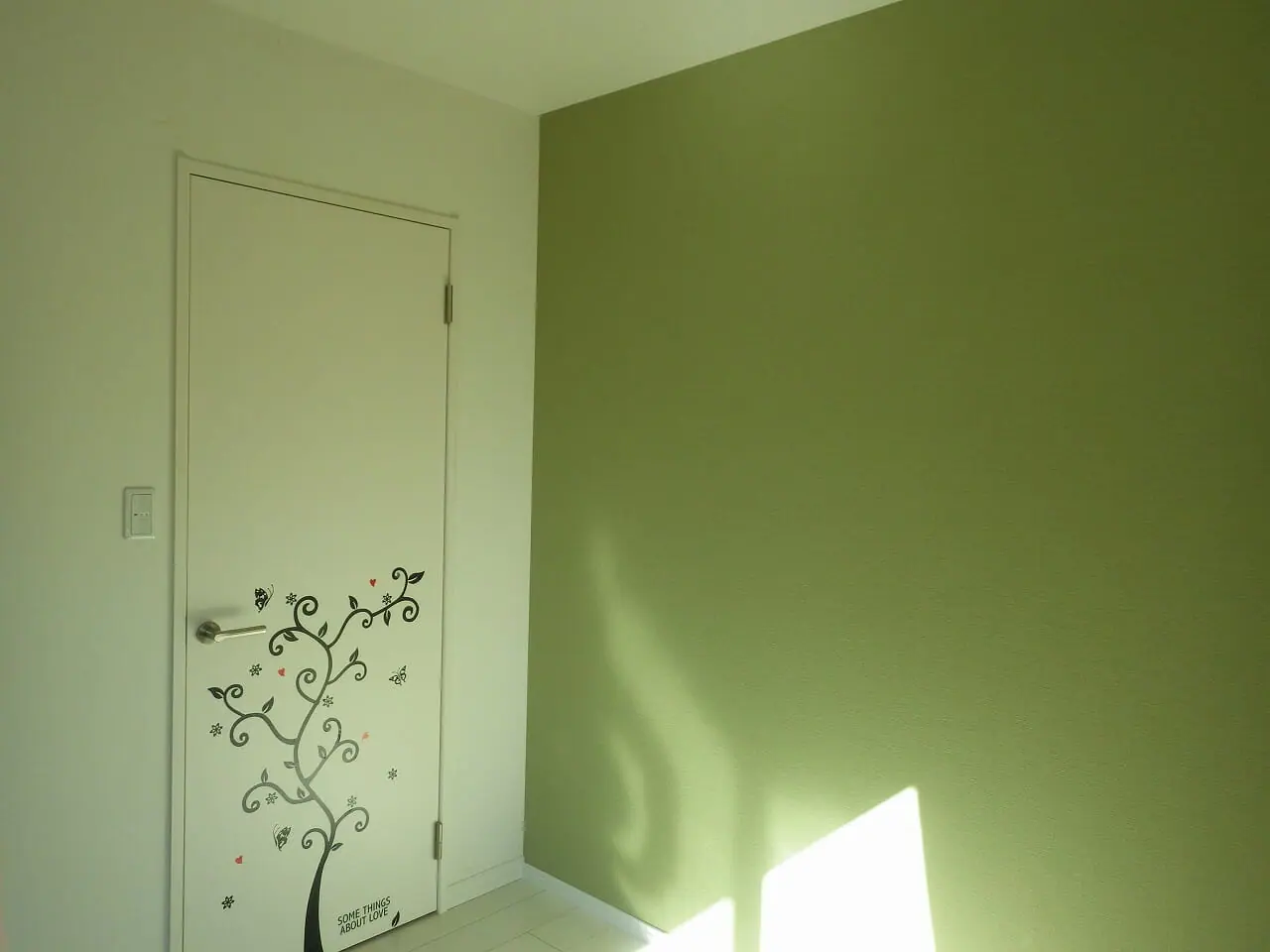

兄弟姉妹で同じ部屋を使っている家庭では、成長に合わせて部屋を分けるニーズが目立ちます。勉強や就寝の時間がずれる場合は、音や光をある程度抑えられる固定式の間仕切り壁が向いています。壁の内部に断熱材を入れると遮音性が高まり、思春期以降のプライバシーにも配慮しやすくなります。

小さいうちは広く使い、必要になったときだけ仕切りたい場合は、引き戸やパネルドアなどの可動式間仕切りも選択肢です。開け閉めの自由度が高く、成長や生活スタイルの変化に合わせて柔軟に使えます。
【パターン2】寝室・書斎・ワークスペースをつくる場合
夫婦の寝室や在宅ワークのスペースを確保したい場合は、落ち着きや遮音性が重要です。固定式の間仕切り壁でしっかり区切ると、生活リズムが異なる家族同士でも過ごしやすくなります。リビングの一角をワークスペースにする場合は、光を遮りにくいガラス間仕切りや、閉めても圧迫感が出にくい上吊り引き戸が使われることもあります。作業中だけ仕切り、家族で過ごす時間は開放できるため、用途に応じて調整しやすい点がメリットです。
【パターン3】LDK・リビングを仕切る場合
リビングの間仕切りでは、必要なときだけ使える可動式が候補になります。来客時だけ目隠ししたり、在宅ワーク用に一時的な個室を確保したりと、使う場面が明確な場合に便利です。

開閉のしやすさを重視するなら引き戸、手軽さを求めるならパネルドアやロールスクリーンも選べます。広いリビングでは冷暖房が効きにくいこともあるため、空気の流れを区切る目的でロールスクリーンやカーテンを取り入れるケースもあります。完全な個室でなくても、空間を緩やかに仕切るだけで快適性は高まります。

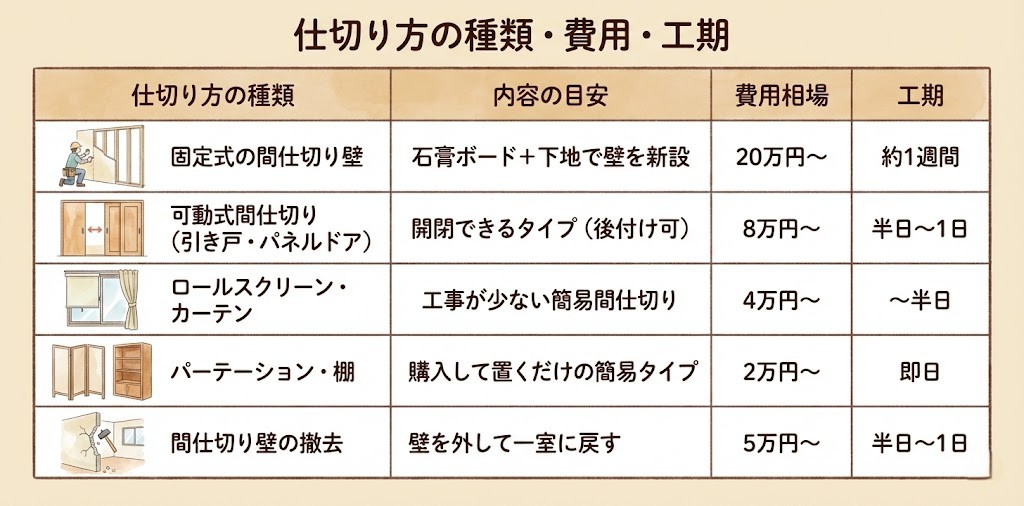

間仕切り壁・可動式間仕切りの費用相場と工期
間仕切りリフォームでは、仕切り方によって費用と工期が変わります。固定式・可動式・簡易タイプごとに、費用相場と工期の目安をまとめました。

固定式の間仕切り壁を作る費用
新しく壁を作る固定式の間仕切りは、費用相場が10万〜40万円程度です。壁の長さや高さ、下地の状態、クロスなどの仕上げ材によって金額は変わります。コンセントやスイッチを追加する場合は電気工事が必要になり、数万円ほど加算されることもあります。
工期は1〜3日程度で終わることもありますが、下地補強や電気工事、仕上げの範囲が広い場合は数日〜1週間ほど見ておくと安心です。下地の組み立て、石膏ボード張り、クロス貼りといった工程を経て、既存の壁に近いしっかりした仕上がりになります。

個室としての使い勝手やプライバシーを重視する場合に適した工法です。防音性を高めたい場合は、断熱材や吸音材だけでなく、遮音シートやドアまわりのすき間対策もあわせて検討しましょう。思春期の子供部屋や、集中したい仕事部屋などで選ばれることが多い方法です。

可動式間仕切り・引き戸の費用
必要なときだけ仕切りたい家庭では、可動式間仕切りが選択肢になります。設置費用の目安は、簡易的なパネルドアで8万〜20万円程度、造作の引き戸やガラス入り建具、天井補強を伴うタイプで20万〜50万円以上です。商品代・施工費・下地補強の有無によって金額は変わり、収納一体型などデザイン性が高いものは費用も上がります。

マンションで採用する場合は、天井下地の状況や管理規約によって工法が変わるため、現地確認が必要です。工期は半日〜1日ほどで終わることも多く、住みながらのリフォームにも向いています。
※ 参考:国土交通省:マンション管理
カーテン・ロールスクリーン・パーテーションなど簡易タイプの費用
工事をせずに部屋を仕切りたい場合は、カーテンやロールスクリーンを使う方法があります。費用の目安は、カーテンレールと生地で3万〜8万円程度、施工費を含めて4万〜10万円程度です。ロールスクリーンも同程度ですが、サイズや生地のグレード、壁や天井の素材によっては専用金具が必要になる場合があります。

既製品のパーテーションや棚は商品代のみで済むことが多く、1万〜5万円程度から選べます。部屋の仕切りと収納を兼ねられるため、収納力を増やしたい場合にも向いています。
後付け・簡易間仕切りの工夫とDIYの注意点
工事をせずに後付けできる間仕切りは、費用を抑えたい場合や、賃貸で大きなリフォームができない場合に便利です。使う場所や目的に合わせて選べば、部屋の雰囲気を変えながら必要な機能を確保できます。
【方法1】収納家具・パーテーションを使った後付けの仕切り

家具を使って空間をゆるく区切ると、部屋の仕切りと収納を兼ねられます。本棚やシェルフ、ハンガーラックなら視線をほどよく遮りながら、収納量も増やせます。置くだけで使えるため模様替えしやすく、賃貸でも取り入れやすい方法です。パーテーションは高さや素材の種類が多く、軽量で動かしやすいタイプから、木製やガラスを使ったデザイン性の高いタイプまで選べます。必要なときだけ設置したい場合にも便利です。
【方法2】カーテン・ロールスクリーンを使った簡易的な間仕切り
カーテンやロールスクリーンを使った仕切りは、設置しやすく、部屋を柔らかく区切れます。突っ張り式のレールを使えば壁や天井を傷つけにくく、賃貸でも取り入れやすい方法です。ロールスクリーンは閉めたときの見た目がすっきりし、部屋の雰囲気づくりにもなじみます。広いLDKでは、冷暖房の効きやすさが変わることもあります。完全な遮音は期待できませんが、冷気や暖気の流れをある程度調整できます。
DIYでできる間仕切りと注意点
突っ張り棒+カーテン、既製品のパーテーション、軽量の棚など、簡易的な方法であればDIYでも対応しやすいでしょう。一方、防音性の高い間仕切り壁や、天井から吊るす可動式、重量のある引き戸は、DIYでの施工が難しく、安全面にも注意が必要です。構造に負担がかかる工事や下地補強が必要な工事は、専門業者へ依頼した方が安心です。また、コンセントやスイッチの増設など電気配線を伴う工事は、原則として電気工事士などの有資格者に依頼しましょう。

※ 参考:経済産業省:電気工事の安全

DIYより業者に依頼した方がよいケース
しっかりとした個室を作りたい場合や、防音性能が必要な場合、天井の下地補強が必要な可動式間仕切りを設置する場合は、業者への相談が安心です。間仕切りの工法は種類が多く、建物の構造によって向き不向きもあります。見た目や費用だけで判断せず、目的に合った工法を提案してくれる業者に相談しましょう。
