浴室パネル(バスパネル)のメリット
浴室パネル(バスパネル)は、防水性や耐久性に配慮した浴室用の壁材です。既存の壁の上から重ねて施工できる場合もあり、タイルの壁を短期間でリフォームしたいときに選ばれます。まずは、浴室パネルを使うメリットを見ていきましょう。

| 工法 | 費用相場 |
|---|---|
| 上張り(カバー工法) | 30万〜40万円 |
| 張り替える | 40万〜60万円 |
【メリット1】目地が少なくお掃除がしやすい

タイルの壁で悩みやすいのが、目地のカビや汚れです。浴室パネルはタイルより目地が少ないため、汚れがたまりにくく、掃除の手間を減らせます。タイルの目地のカビ取りに悩んでいる方に向いているリフォーム方法です。
【メリット2】目地のひび割れや剥がれが目立ちにくい
浴室パネルは、パネル材を組み合わせて施工する「乾式工法」に分類されます。タイルより目地が少ないため、目地のひび割れや剥がれが目立ちにくく、将来のメンテナンスもしやすいのが特徴です。ただし、下地の劣化やシーリングの傷み、施工状態によっては、浮きやすき間が生じることもあるため、定期的な点検が必要です。
※ 浴室壁のリフォームには、パネルなどを取り付ける「乾式工法」と、モルタルや接着剤でタイルを貼る「湿式工法」があります。乾式工法は工場で製作された部材を現場で取り付けるため、工期を短縮しやすく、仕上がりも安定しやすい工法です。一方、湿式工法は質感やデザイン性に優れますが、工期が長く、職人の技術も求められます。接着剤や目地などの劣化が目立ちやすい点にも注意が必要です。
【メリット3】防水性が高い
浴室パネルは大判の板材を組み合わせて施工するため、タイルに比べて継ぎ目や目地を少なくできます。このため、目地から水が入り込みにくく、壁の中に水が回って木材を傷めるリスクを抑えやすいのが特徴です。ただし、継ぎ目や端部のシーリングが劣化すると水が入り込むおそれがあるため、定期的な点検とメンテナンスも大切です。
【メリット4】施工しやすい
浴室パネルはタイルに比べて施工しやすく、既存の壁の上から重ねて張れる場合があります。ただし、下地に大きな凹凸・浮き・ひび割れ・カビがあると、事前の清掃や補修、平滑に整える処理が必要です。施工前に既存の壁の状態を確認し、必要な下地処理を行ったうえで張り付けます。
【メリット5】工期が短い
浴室パネル張りは、短い工期で仕上げやすいリフォームです。タイルの張り替えより工事費用が高くなるケースもありますが、短期間で施工できるため、入浴できない期間を抑えられます。工事中の生活への影響を小さくしたい方にも向いています。
【メリット6】デザインの多様性がある
浴室パネルには、木目調・石目調・シンプルなホワイトなど、さまざまな色柄があります。浴室の雰囲気や好みに合わせて選びやすく、インテリア全体になじむデザインを見つけやすいのも魅力です。
壁と天井を統一すると、浴室全体にまとまりが出る
浴室用パネルには、壁と天井の両方に対応した製品もあります。同じ素材で仕上げると、統一感のある浴室空間を演出できます。
浴室パネルの費用はどれくらい?

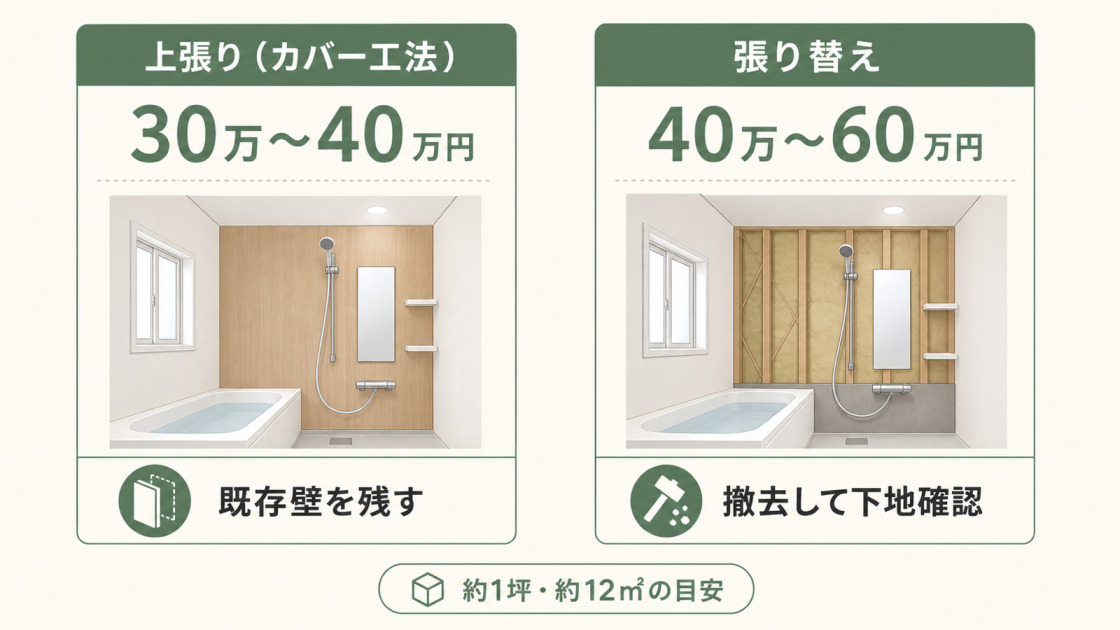

浴室パネル張りのリフォーム費用は、広さ1坪程度で30万〜60万円が目安です。金額は工法やグレード、下地の状態、付帯工事の有無によって変わります。
| 工法 | 費用相場 |
|---|---|
| 上張り(カバー工法) | 30万〜40万円 |
| 張り替える | 40万〜60万円 |

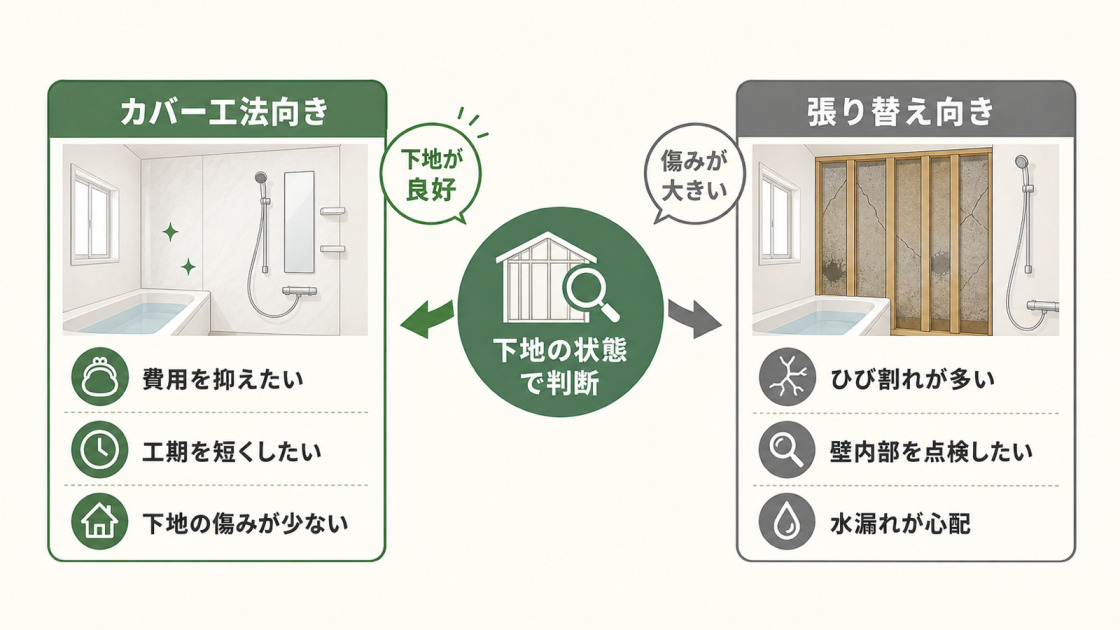

浴室パネルを上張りするカバー工法の場合
既存のパネルやタイルの上から、新しいパネルを重ねて張る工法です。パネル本体の施工費用は1㎡あたり2〜3万円程度で、これに設備の脱着や下地処理などの付帯工事費が加わります。既存の壁を撤去しないため、費用と工期を抑えたい場合に向いています。
浴室パネルを張り替える場合
既存のパネルやタイルを撤去し、新しいパネルを施工する方法です。撤去費用や下地となるボード類の施工費用がかかるため、既存の状態によってはカバー工法より高額になります。壁の傷みが激しく、内部の点検・改修を行いたい場合に検討したい工法です。費用が大きくなる場合は、ユニットバスへの交換もあわせて比較しておくと判断しやすくなります。

パネル張り工事で費用が上がる要素
浴室パネル張りでは、水栓やシャワー、鏡、照明器具などを取り外し、再取り付けする作業が発生します。設備業者や電気工事業者の作業費が加わるため、設備の数や種類によって総額が変わります。下地の劣化が激しい場合は、修繕費用も追加されます。

浴室パネルの主なメーカーとは?
浴室パネルを扱う代表的なメーカーと製品シリーズを見てみましょう。
アイカ工業:バスフィットパネル

アイカ工業の「バスフィットパネル」は、施工性と意匠性を両立した水廻り専用の壁面材です。軽量化された基材を採用しており、持ち運びや施工がしやすく、新築・改修のどちらにも対応できます。清潔に保ちやすい抗菌・防カビタイプも用意されており、デザインや用途に合わせて43柄から選べます。
※ 参考:アイカ工業「バスフィットパネル」
フクビ化学工業:バスパネルシリーズ

フクビ化学工業のバスパネルシリーズは、壁や天井に対応するデザイン・カラーバリエーションをそろえています。壁面用の「鏡面アルパレージ」は、発泡成形による910mm幅の広幅パネルです。鏡面仕上げにより、高級感のある浴室空間を演出できます。
※ 参考:フクビ化学工業「バスパネル」
浴室パネル工事の流れ

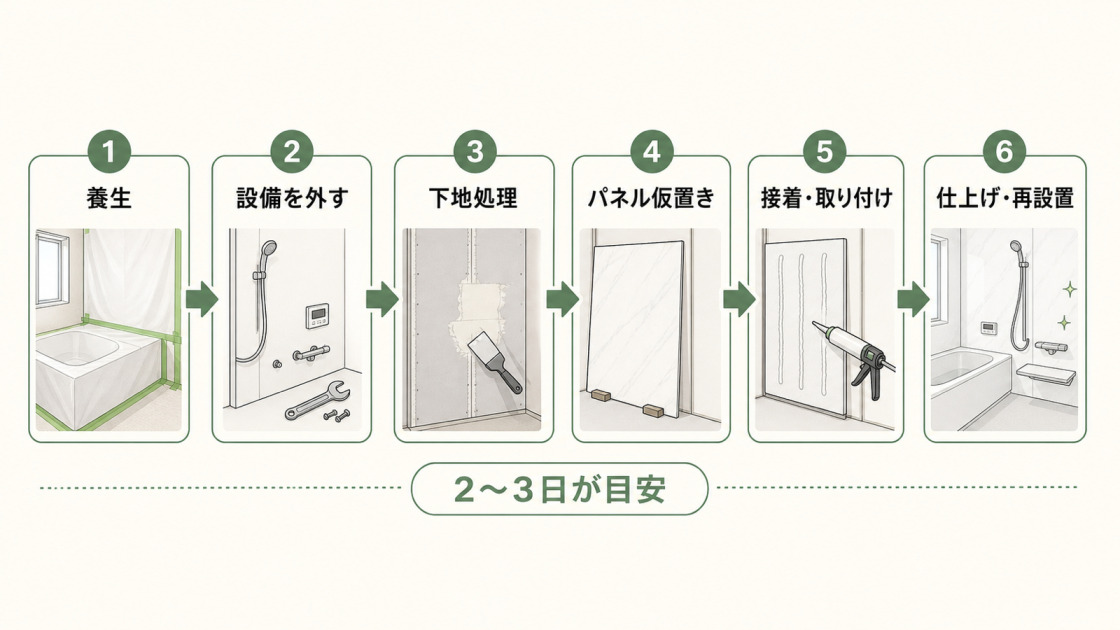

浴室パネルを標準的なカバー工法で張る場合は、養生から下地処理、パネルの取り付け、設備機器の再取り付けまで、次のような流れで進みます。

浴室内を保護し、工事中の汚れや傷を防ぐ
必要なら、シャワーや水栓などの設備機器を取り外す
既存壁面の点検と補修を行い、平滑な状態を作る
壁の寸法に合わせてパネルをカットし、仮置きして確認
壁面に接着剤を均一に塗布
壁面にパネルを貼り付け、継ぎ目や端部をシーリング
継ぎ目のシーリングとパネル表面のクリーニングを行う
シャワーや水栓などを再取り付け、必要ならシーリング
張り替え工事の流れ
張り替え工法では、上記の工程に加えて、既存タイルの撤去や新規パネル用の下地作りが必要です。施工内容は既存の状態によって変わり、大がかりな修繕が発生することもあります。
工事の期間
浴室パネル工事の標準的な工期は、以下の通りです。
カバー工法の場合
| 養生・設備機器の取り外し | 半日 |
| パネルのカットと仮置き | 半日 |
| 接着剤の塗布とパネル取り付け | 1~2日 |
| 仕上げと設備機器の再取り付け | 半日 |
| 合計 | 2~3日 |
張り替え工法の場合
| 養生・設備機器の取り外し | 半日 |
| タイル撤去 | 1日 |
| 下地処理と乾燥 | 1~3日 |
| パネルのカットと仮置き | 半日 |
| 接着剤の塗布とパネル取り付け | 1~2日 |
| 仕上げと設備機器の再取り付け | 半日 |
| 合計 | 5~7日 |
工期がより長くなる場合はある?
カバー工法でも、下地に大きな凹凸があると調整工程が追加されます。張り替え工法では、タイル撤去後に壁内部の劣化が見つかり、木材の交換や防蟻処理などの追加工事が必要になることもあります。余裕を持った工期で計画し、シャワーや水栓、照明器具などを交換する場合は、あわせて納期も確認しておきましょう。
浴室パネルの張り替えはDIYでできる?
浴室パネル張りをDIYで施工するのは、基本的に難しいと考えられます。パネル張りは内装工事の中でも難易度が高く、下地を平滑に調整する経験が必要です。さらに、大きなパネルを浴室の寸法や設備機器の位置に合わせて正確にカットし、接着する技術も求められます。
設備機器や照明器具を取り外す場合は、専門業者による作業が必要です。パネルに似た仕上がりのシート貼りは、パネルより難易度が低く、DIYで挑戦できるケースもあります。ただし、コーナーや設備機器まわりは施工が難しいため、きれいな仕上がりを求めるならプロへの依頼を検討しましょう。
浴室パネルの注意すべきポイントとは?

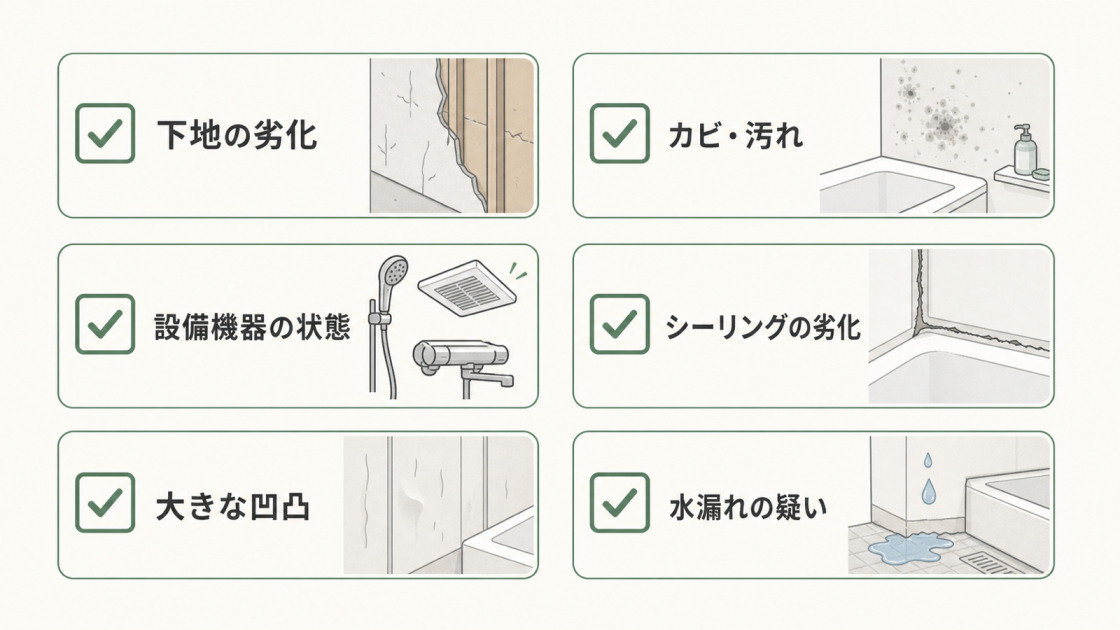

浴室パネルによるリフォームは短工期で仕上げやすい一方、下地の劣化を見逃しやすい、浴室がわずかに狭くなる、表面に傷がつくおそれがあるといったデメリットもあります。施工前に次の点を確認しておくと安心です。

傷みが激しい場合は壁の内部も点検したい
既存のタイルや目地にひび割れが多い場合は、壁内部の劣化も疑われます。水漏れが起きていると、木材の腐朽やシロアリ被害につながっている可能性もあります。この状態で表面だけをリフォームしても、根本的な解決にはなりません。既存の壁を撤去して内部を点検し、必要な修繕を行ってからパネルを張るのが望ましいでしょう。
設備機器の劣化も確認したい
パネル張りでは、シャワーや水栓、浴槽など、浴室内の設備機器を取り外して再取り付けする場合があります。壁材が劣化している浴室では、機器や配管も同じように傷んでいる可能性があります。あわせて設備機器の状態を確認し、必要に応じて交換すれば、より快適な浴室環境を長く保ちやすくなります。
カバー工法でも下地の清掃が必要
カバー工法では既存のタイルを撤去しないため、施工前に壁のカビや汚れを十分に除去する必要があります。特にカビは再発しやすいため、防カビ剤を使用するなど、清潔な下地に整えてから施工します。
張り替えの場合は下地の防水性に注意したい
既存のタイルやパネルを撤去して張り替える場合は、防水シートやシーリングによる下地の防水施工が重要です。浴室は水がかかり、湿気も多い場所です。壁の中に水が侵入しないよう防水対策を行うことで、長期間安心して使いやすくなります。
メンテナンスには注意すべき点もある
浴室パネルは目地が少なく、表面が平滑なため掃除しやすい素材です。一方で、表面はタイルほど硬くないため、強くこすると傷がつくおそれがあります。柔らかいスポンジと中性洗剤を使い、やさしく清掃しましょう。

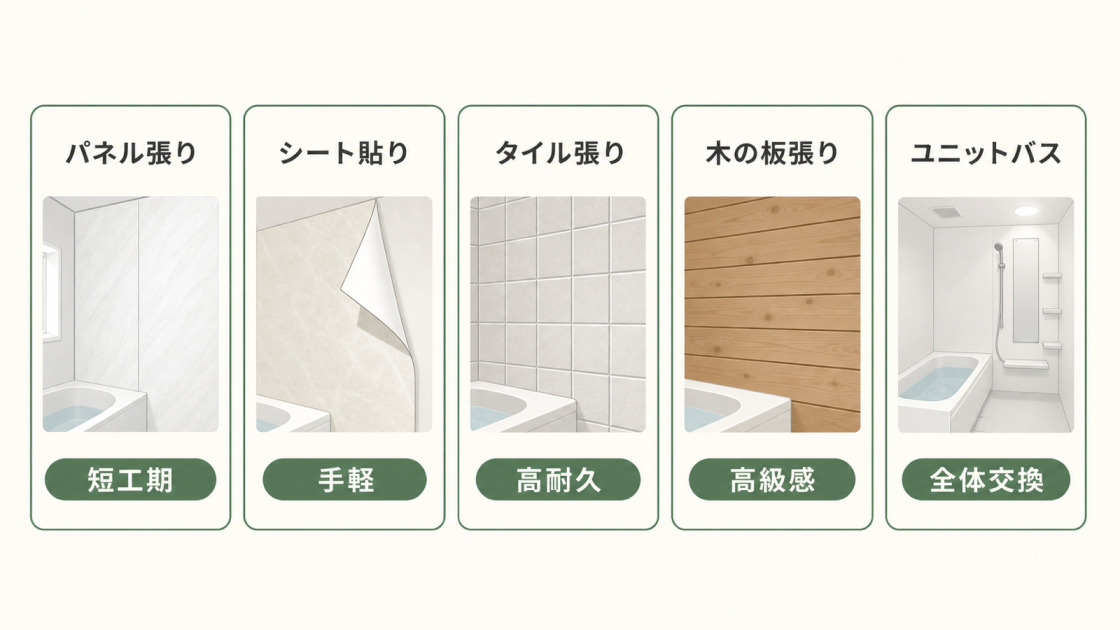

浴室の壁リフォームの種類と方法
浴室の壁リフォームには、パネル張り以外にもいくつかの方法があります。代表的な工法は次のとおりです。

浴室パネル張り

浴室パネルを上張りするカバー工法
既存のタイルやパネルを残したまま、その上から新しいパネルを貼る方法です。タイルからパネルへリフォームする場合によく選ばれます。浴室がわずかに狭くなる点には注意が必要ですが、既存の壁を取り壊さないため、工期と費用を抑えやすい工法です。
既存の浴室パネルを張り替える工法
既存のパネルを撤去し、新しいパネルに張り替える方法です。カバー工法より工期が長く、費用もかかりますが、壁内部を点検できるため、水漏れや下地・木材の劣化を確認できます。
既存の浴室パネルの塗り替え
既存のパネルの劣化した塗装を塗り替える方法です。応急的なリフォームに近いものの、費用を抑えたい場合に選択肢となります。塗装によって見た目を新しいパネルのように整えられますが、耐久性や防水性を大きく高める効果は期待しにくいため、定期的な塗り替えなどのメンテナンスが必要です。
浴室用シート貼り
浴室用シートは、既存の壁の上から薄いシートを貼る比較的簡易なリフォーム方法です。仕上がりはパネルに似ており、既存の浴室パネルや古くなったユニットバスの壁を手軽にリフォームできます。デザインも多彩で、個性的な浴室空間を演出しやすいのが魅力です。
一方で、一般的にはパネルより耐久性が劣ります。下地が良好で、表面が平滑であることも必要なため、施工できる条件は限られます。工期が短く費用を抑えやすい点に加え、DIYに挑戦しやすい点も特徴です。
タイル張りの浴室でシートは使える?
タイル張りの壁に浴室用シートを貼ることは可能です。ただし、タイルや目地の凹凸が目立つ場合は、シート越しに形が浮き出るおそれがあります。適切な下地処理材で表面を平滑に整える必要があり、仕上がりは職人の技術に左右されます。
タイルの張り替え

タイルの張り替えは浴室の代表的なリフォーム方法です。タイルは耐久性が高く、高級感のあるデザインも魅力です。一方で、タイル張り工事には専門的な技術が必要で、工期も長くなりやすい傾向があります。

木の板張り

浴室の壁や天井には、天然木を板張りする選択肢もあります。ヒノキやヒバなど水に強い木材を使うと、高級感と落ち着きのある浴室になり、木の香りも楽しめます。ただし、工期が長く、工事費用も高額になりやすい点に注意が必要です。カビやシミがつきやすいため、こまめに清掃し、乾燥した状態を保つ必要があります。
浴室全体をユニットバスに交換

お風呂全体をユニットバス(システムバス)に交換する方法もあります。ユニットバスは施工しやすく、工期も2〜5日程度と短めです。費用は本体のグレードやサイズ、オプションによって大きく変わります。
浴室全体を新しくすることで、デザイン性や断熱性、機能性の向上が期待できます。また、設置時に既存の壁内部や床下の状態を点検できるため、住まいの劣化対策にもつながります。パネルの張り替え工事が高額になる場合は、ユニットバスへの交換もあわせて比較しましょう。

【Q&A】浴室パネルのリフォームに関するよくある質問
パネルの耐用年数はどのくらい?
浴室パネルの耐用年数は、一般的に10〜20年が目安です。ただし、継ぎ目のシーリング(コーキング)はパネル本体より早く劣化し、打ち替えが必要になる場合があります。長く使うためには、定期的な清掃や点検、メンテナンスが欠かせません。
パネルを取り付けることで断熱性は向上する?
タイルの上にカバー工法で浴室パネルを施工すると、断熱性がわずかに向上する場合があります。タイルより熱が伝わりにくいため、表面の冷たさがやわらぎ、結露の軽減も期待できます。既存の壁を撤去して張り替える場合は、壁の内部に断熱材を入れることで、さらに断熱性を高められます。
傷がついた壁の上から施工できる?
カバー工法では、下地のパネルやタイルに軽い傷や汚れがあっても、状態によっては施工できることがあります。ただし、大きな損傷や浮き、ひび割れ、下地の歪みがある場合は、平滑に整える下地処理や補修が必要です。ひび割れから水が入り込んでいる場合は、壁内部の劣化も疑われます。事前に点検し、必要な修繕を行ってから施工しましょう。
