外壁のカバー工法(重ね張り)は本当にお得?費用や後悔しないポイントも

既存の外壁に新しい外壁材を重ね張りする様子と、「外壁カバー工法は本当にお得?費用相場160万〜220万円・後悔しないポイント」の文字

外壁のカバー工法では、既存の外壁を撤去せず、その上に新しいサイディング材を張ります。張り替えに比べてリフォーム費用を抑えやすい一方、建物の劣化状態によっては施工できない場合もあります。この記事では、外壁カバー工法のメリット・デメリットや費用相場、工事の流れ、後悔を防ぐポイントを解説します。

リフォーム費用がすぐわかる!

外壁カバー工法(重ね張り)とは

外壁カバー工法とは、既存の外壁材を撤去せずに、上から新しいサイディング材を重ね張りする外壁リフォームの工法です。「重ね張り工法」とも呼ばれます。

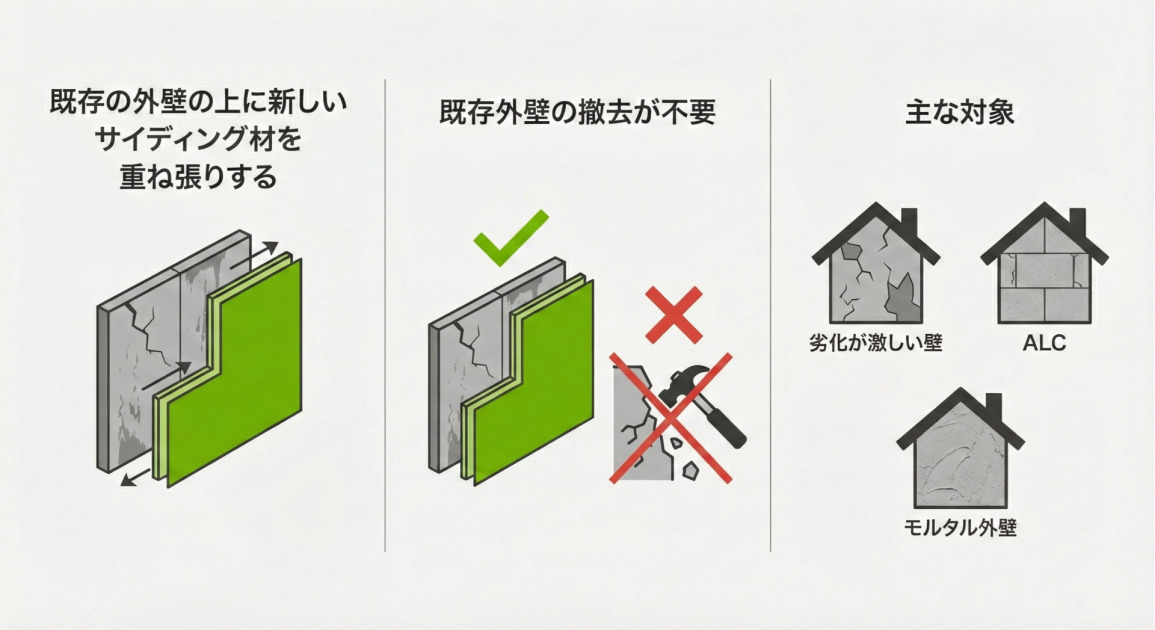

外壁カバー工法の仕組みを説明するインフォグラフィック。左パネルでは「既存の外壁の上に新しいサイディング材を重ね張りする」方法を、古い壁に新しいパネルを重ねる図と「(重ね張り)」というキャプションで示している。中央パネルでは「既存外壁の撤去が不要」な点を、重ね張りにチェックマーク、解体作業にバツマークを付けた図と「(廃材が出ない)」というキャプションで表現している。右パネルでは「主な対象」として、「劣化が激しい壁」「ALC」「モルタル外壁」の3種類の家のイラストを挙げている。全体的に緑色をアクセントカラーとし、シンプルなイラストとテキストで構成されている。

ALC・モルタル・窯業系サイディングなど、劣化が進んだ外壁のリフォームに多く採用されています。既存の外壁を残したまま施工するため、廃材の処分費・撤去の手間が発生せず、張り替えよりもコストを抑えやすいのが特徴です。ただし、下地や構造材に腐食・雨漏りが生じている場合は施工できません。施工前に専門業者による現地調査が必要です。

塗装・張り替えとの違い

外壁リフォームには、カバー工法のほかに「塗装」と「張り替え」があります。

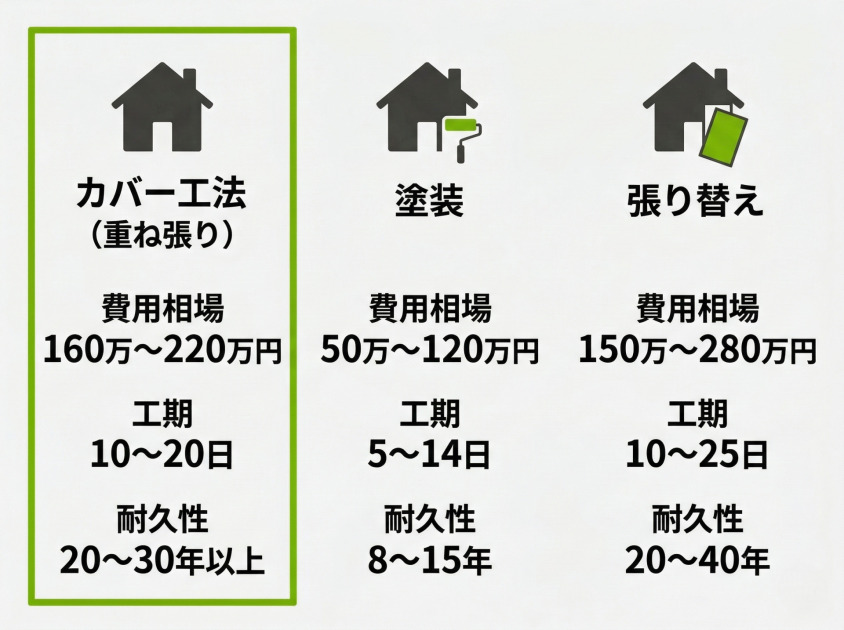

外壁リフォーム3工法(カバー工法・塗装・張り替え)の費用・工期・耐久性の比較表
外壁リフォームの工法別比較
工法費用相場(30坪)工期耐久性
カバー工法(重ね張り)160万〜220万円10〜20日20〜30年
塗装50万〜120万円5〜14日8〜15年
張り替え150万〜280万円10〜25日20〜40年

初期費用だけを見ると塗装のほうが安価ですが、使用する塗料によって耐久年数は異なり、一般的に8〜15年ごとに再塗装が必要です。30年スパンで考えると2〜3回の塗り直しが発生するため、長期的なコストはカバー工法と大きく変わらないケースもあります。張り替えは既存の外壁を全て撤去して新しい外壁材を取り付ける工法です。下地や構造材の補修も同時にできるため、劣化が激しい場合に適しています。費用はカバー工法より高くなりやすいですが、建物の状態によっては張り替えを選ぶべきケースもあります。カバー工法は費用・工期・耐久性のバランスがとれており、外壁材に劣化はあるが下地はまだ健全、というケースに向いています。

リフォーム費用がすぐわかる!

外壁カバー工法のメリット

外壁カバー工法には、費用面・性能面の両方にメリットがあります。費用や工期の削減だけでなく、断熱性・防音性の向上も見込めます。

費用と工期を張り替えより抑えられる

カバー工法では既存の外壁を撤去しないため、解体・撤去費用と廃材の処分費が発生しません。張り替えと比べると、費用を数十万円単位で抑えられるケースが多いです。工期の目安は30坪の戸建てで10〜20日程度。張り替えより短く、住みながらの施工が可能です。仕事や生活への影響を抑えたい場合にも向いています。

断熱性・防音性が上がる

外壁が二重になることで、壁と壁の間に空気の層ができます。この空気層が外気の温度変化を和らげるため、夏は室内温度の上昇を抑え、冬は暖かい空気が逃げにくくなります。光熱費の削減につながります。また、壁が二重になることで遮音性も上がります。交通量の多い道路沿いや線路近くの住宅では、外部からの騒音が伝わりにくくなる効果が期待できます。

アスベスト建材を撤去せずに対応できる

2004年以前に建てられた建物では、外壁材にアスベスト(石綿)が含まれているケースがあります。窯業系サイディングへのアスベスト使用は主に1970年代から2004年まで続き、2006年に全面禁止されました。アスベスト建材を撤去する場合は飛散防止のための特別な処理が必要で、費用が高額になります。カバー工法では既存の外壁を撤去せずに上から新しいサイディング材を重ねるため、アスベスト建材をそのまま封じ込める形で対応できます。撤去工事が不要になる分、費用の増加を抑えられます。

将来のメンテナンス費用を抑えやすい

カバー工法で使用する金属サイディング(ガルバリウム鋼板)は耐久性が高く、20〜30年以上持つとされています。耐久性の高い外壁材を選べば、塗装のように数年ごとに再メンテナンスをくり返す必要がなくなります。

出典:アイジーサイディングの維持管理について(アイジー工業)

初期費用は塗装より高くなりますが、メンテナンス頻度が下がる分、長期的な維持コストを抑えやすい工法といえます。

リフォーム費用がすぐわかる!

外壁カバー工法のデメリットと注意点

カバー工法には費用・性能面のメリットがある一方、施工上の制約やリスクもあります。検討前に把握しておきたい4点をまとめました。

外壁塗装より費用・工期がかかる

カバー工法は塗装と比較すると、費用・工期ともに大きくなります。

施工方法工期費用相場(30坪)
カバー工法10〜20日160万〜220万円
塗装5〜14日50万〜120万円

初期費用だけを見ると塗装のほうが安価です。ただし外壁材自体が劣化している場合、表面を塗り直すだけでは根本的な改善にはなりません。外壁材の状態によっては、初期費用が高くてもカバー工法を選ぶほうが結果的に経済的なケースもあります。

下地の劣化を確認・補修できない

カバー工法は既存の外壁の上に新しい外壁材を重ねるため、施工後に下地(既存外壁の裏側)の状態を確認できません。目視で確認できない箇所に雨漏りが発生していたり、下地の木材が腐食していたりするケースもあります。張り替えであれば外壁を剥がす工程で下地の状態を確認でき、腐食部分の補修も同時に行えます。施工前に専門業者による打診調査・目視点検を受けておくことが必要です。

建物の重量が増えて耐震性に影響する

外壁材を重ね張りすると、建物全体の重量が増加します。建物全体の重量が増えると、地震時の揺れが大きくなる傾向があるため、耐震性への影響を考慮する必要があります。この点を踏まえ、カバー工法では軽量な金属サイディングや樹脂サイディングが推奨されています。重量のある窯業系サイディングをカバー工法で使うケースはほとんどありません。使用する外壁材の種類は、耐震性の観点からも業者と相談して決めましょう。

結露が起きるケースがある

カバー工法で最も注意が必要なのが、施工後の内部結露です。既存の外壁と新しい外壁の間に湿気がこもると、下地の木材が腐食するリスクがあります。結露を防ぐ鍵になるのが、胴縁(どうぶち)と呼ばれる下地材です。胴縁を一定間隔で設置することで外壁内部に空気の通り道(通気層)が生まれ、湿気を外部に逃がす構造になります。ただし、通気層の設計が不十分だったり、軒先や基礎周りの処理が適切でなかったりすると、換気が機能せずに湿気が滞留します。通気工法の施工実績が豊富な業者を選ぶことが、結露トラブルを防ぐ上で重要です。

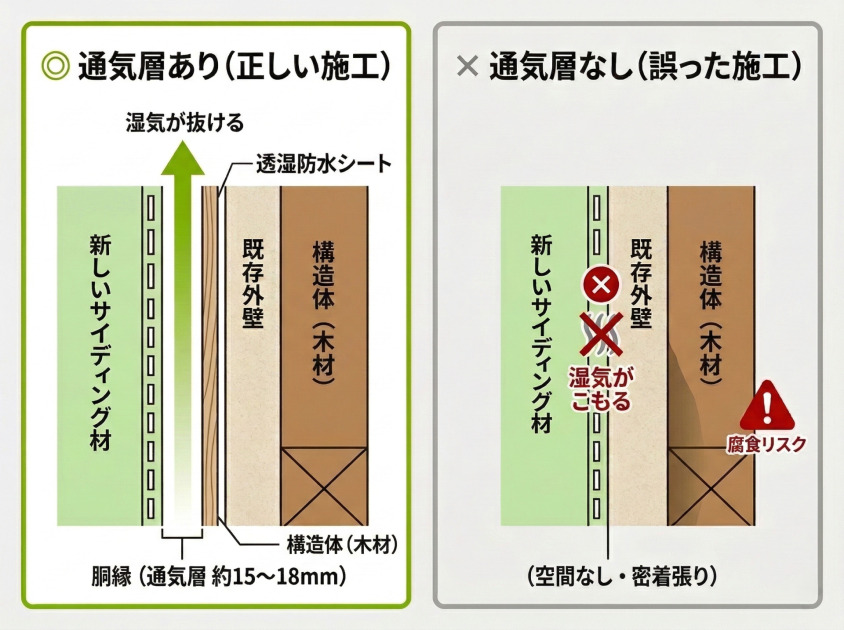

外壁カバー工法における通気層ありの正しい施工と通気層なしの誤った施工の断面比較図
通気層の有無による結露リスクの違い
リフォーム費用がすぐわかる!

外壁カバー工法の費用相場

外壁をカバー工法でリフォームしたときの費用相場は、1㎡あたり9,000円〜13,000円です。30坪の戸建て全体を施工した場合は、160万〜220万円が目安になります。使用するサイディング材のグレードや建物の形状によって変動するため、以下の内訳を参考に見積もりを確認しておくと安心です。

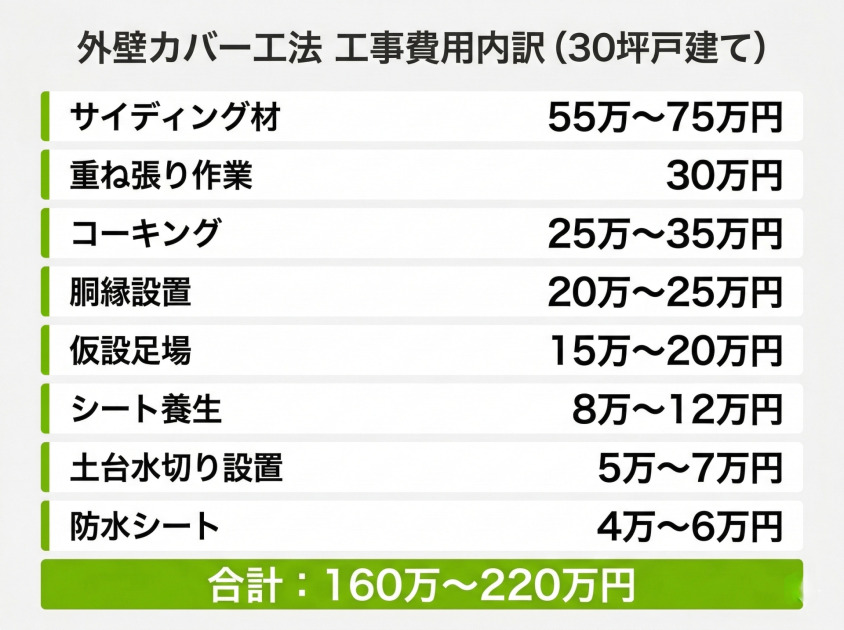

外壁カバー工法(30坪戸建て)の工事費用内訳グラフ、合計160万〜220万円
外壁カバー工法の費用内訳(30坪の戸建ての場合)

工事項目別の内訳

工事項目費用相場
サイディング材55万〜75万円
重ね張り作業30万円
コーキング25万〜35万円
胴縁設置20万〜25万円
仮設足場15万〜20万円
シート養生8万〜12万円
土台水切り設置5万〜7万円
防水シート4万〜6万円
合計160万〜220万円

費用の中で最も大きいのは、サイディング材です。金属サイディングの中でもグレードや断熱材の有無によって単価が変わります。複数の業者から見積もりを取り、サイディング材の仕様と単価の内訳を確認してから判断しましょう。

費用が高くなりやすいケース

カバー工法の費用が想定より高くなりやすいケースがあります。事前に把握しておくと、見積もりの確認時に役立ちます。

  • 建物の形状が複雑な場合
    アーチ状の壁面や出窓・入り隅が多い建物は、サイディング材の加工が増えて工賃が上がりやすくなります。
  • 窓・扉周りの調整が必要な場合
    外壁が厚くなることで窓枠や扉周りの納まりを調整する必要があり、業者によって異なりますが、1箇所あたり数万円単位の追加費用が発生するケースがあります。
  • 施工前に下地補修が見つかった場合
    工事開始後に下地の腐食が見つかると補修工事が追加になります。見積もりに「別途」と記載されている項目は事前に概算を確認しておきましょう。
  • 屋根と同時施工しない場合
    カバー工法では、仮設足場が必要です。屋根工事と別々に行うと足場費用が2回発生するため、屋根のメンテナンス時期が近い場合は同時施工を検討すると費用を削減できます。
リフォーム費用がすぐわかる!

外壁カバー工法の工事の流れ

カバー工法の工事は、大きく5つの工程に分かれます。各工程の内容を把握しておくと、業者との打ち合わせや施工中の確認がしやすくなります。

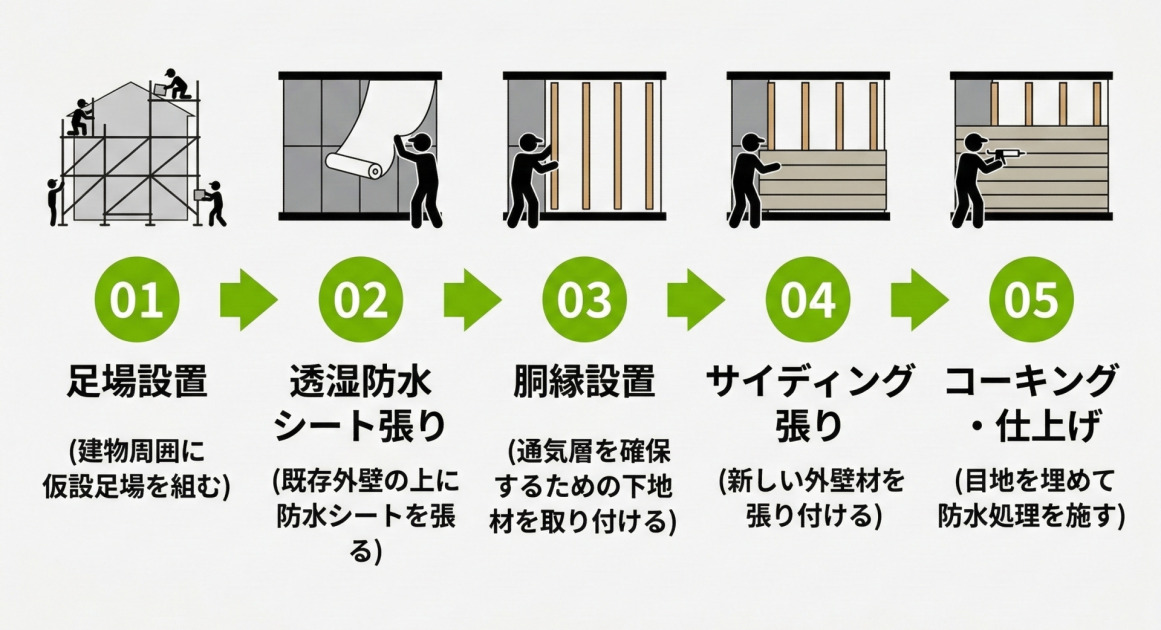

外壁カバー工法の施工工程5ステップ(足場設置〜コーキング仕上げ)のフロー図
外壁カバー工法の工事の流れ

足場設置からコーキング仕上げまでの工程

  1. 足場設置
    建物周囲に仮設足場を組みます。外壁工事では高所作業が発生するため、安全に施工するための必須工程です。
  2. 透湿防水シート張り
    既存の外壁面に透湿防水シートを張ります。雨水の浸入を防ぎながら、内部の湿気は外に逃がす機能を持つシートです。シートの選択と施工精度が結露防止に直結します。
  3. 胴縁設置
    透湿防水シートの上に胴縁(どうぶち)と呼ばれる下地材を取り付けます。胴縁を一定間隔で設置することで、外壁材と既存壁の間に一定の空間(通気層)が生まれます。この通気層が湿気を外部に逃がす構造の要(かなめ)になります。
  4. サイディング張り
    胴縁の上に新しいサイディング材を張り付けます。金属サイディングは現場でカットして加工するため、建物の形状に合わせた施工が必要です。職人の技術が仕上がりを左右する工程です。
  5. コーキング・仕上げ
    サイディング材の目地(継ぎ目)にコーキング材を充填して防水処理を施します。窓枠・扉周りなどの開口部周辺も丁寧に処理することで、雨水の浸入を防ぎます。最後に足場を解体して完成です。

工期の目安は、30坪の戸建てで5〜14日程度です。ただし、梅雨や台風の時期は天候による作業中断が発生しやすく、最長で1週間ほど工期が延びるケースもあります。なお、時期を選べる状況であれば、天候が安定した春や秋がおすすめです。工事中は住みながらの生活が可能ですが、以下の点は事前に把握しておくと安心です。

  • 足場設置中は窓を開けにくいため、夏場は室内が暑くなりやすい
  • 室内でペットを飼っている場合、工事音や振動がストレスになることがある
  • 足場が建物を囲む構造上、第三者が足場を伝って侵入できる状態になるため、施工期間中は戸締まりをより意識する必要がある
リフォーム費用がすぐわかる!

外壁カバー工法で後悔しないためのポイント

カバー工法は費用対効果が高い工法ですが、施工前の確認と業者選びを誤ると後悔につながります。事前に押さえておきたいポイントを3点まとめました。

施工前に外壁の状態を専門業者に確認する

外壁の劣化が激しい場合や、下地・構造材に腐食・雨漏りが発生している場合は、カバー工法を施工できません。目視では判断できない劣化も多いため、施工前に専門業者による現地調査(打診調査・目視点検)を受けることが必要です。調査の結果、下地補修の規模が大きい場合は、カバー工法より張り替えを選んだほうがトータルコストを抑えられるケースもあります。カバー工法を勧められたからそのまま決めるのではなく、調査結果の内容と根拠を業者にきちんと確認した上で判断しましょう。

サイディング材は重量と耐久性で選ぶ

カバー工法で使用するサイディング材は、建物の耐震性と将来のメンテナンスコストに直結します。重量のある窯業系サイディングは耐震性への影響が大きいため、カバー工法には軽量な金属サイディングか樹脂サイディングが適しています。金属サイディングはガルバリウム鋼板を使用したものが多く、耐久性・耐水性に優れています。海岸近くの建物では、塩害に強いアルミ製サイディングやSGL鋼板(ガルバリウムをさらに改良した素材)といった塩害対応品を検討するなど、建物の立地環境に合わせた素材選びも重要です。デザインや価格だけで選ばず、耐久年数・重量・メンテナンス性も合わせて比較できると安心です。

複数業者から見積もりを取る

カバー工法の費用は業者によって大きく異なります。1社のみの見積もりで判断すると、費用が適正かどうかを確認する手段がありません。最低でも3社から見積もりを取り、工事内容と費用の内訳を比較しましょう。見積もりを比較するときは、金額だけでなく以下の点も合わせて確認できると安心です。

  • 使用するサイディング材のメーカー・品番・単価が明記されているか
  • 胴縁設置(通気工法)が工程に含まれているか
  • 窓枠・扉周りの処理が含まれているか
  • 施工後の保証期間と内容が記載されているか
リフォーム費用がすぐわかる!

外壁カバー工法で活用できる補助金制度

2026年3月時点では「みらいエコ住宅2026事業(Me住宅2026)」が外壁のカバー工法に活用できる可能性がある補助金制度です。断熱改修を伴う工事かどうかなど、対象になるケースとならないケースがあります。詳しい条件は、以下の記事で解説しています。

項目内容
制度名みらいエコ住宅2026事業(Me住宅2026)
管轄国土交通省・環境省・経済産業省(3省連携)
補助金の上限額1戸あたり最大100万円(改修前後の省エネ性能に応じて40万〜100万円)
対象工事開口部・外壁・屋根・天井・床の断熱改修
エコ住宅設備の設置(必須工事の組み合わせが必要)
着工条件2025年11月28日以降に着手した工事
申請期間申請受付開始〜2026年12月31日まで(予算上限に達した時点で終了)
申請方法登録事業者(施工業者)が代行して申請。施主本人による直接申請は不可
2026年3月時点

申請受付の開始時期・予算上限への到達状況は変動します。最新情報は国土交通省の公式サイト(みらいエコ住宅2026事業)でご確認ください。また、地方自治体が独自の補助金・助成金制度を設けているケースもあります。補助金の金額や対象工事の条件は自治体によって異なるため、施工前にお住まいの市区町村の窓口やホームページで確認することをおすすめします。

あわせて読みたいみらいエコ住宅2026事業とは?リフォームで補助金を賢くもらう条件とポイント
リフォーム費用がすぐわかる!

外壁におけるカバー工法の施工事例

実際にカバー工法を採用した施工事例を2件紹介します。費用感や工期の参考にしてください。

【事例1】傷んだ外壁をカバー工法で補修

工期約10日間
住宅一戸建て
構造木造

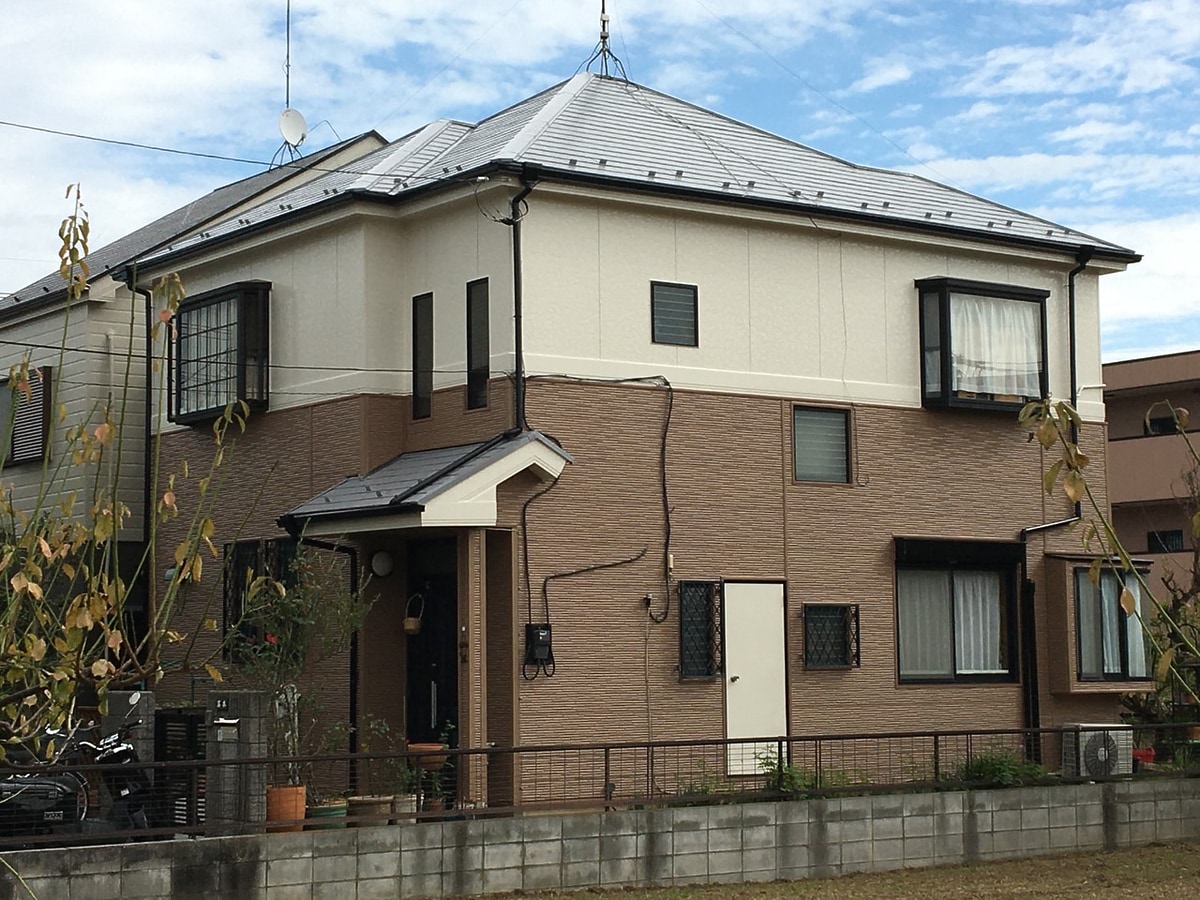

築10年以上経って傷んだ外壁をカバー工法でリフォームし、きれいな外観に仕上がりました。

【事例2】傷んだ壁にはカバー工法という選択肢

費用約250万円
工期約2か月
面積150㎡
住宅一戸建て
構造木造

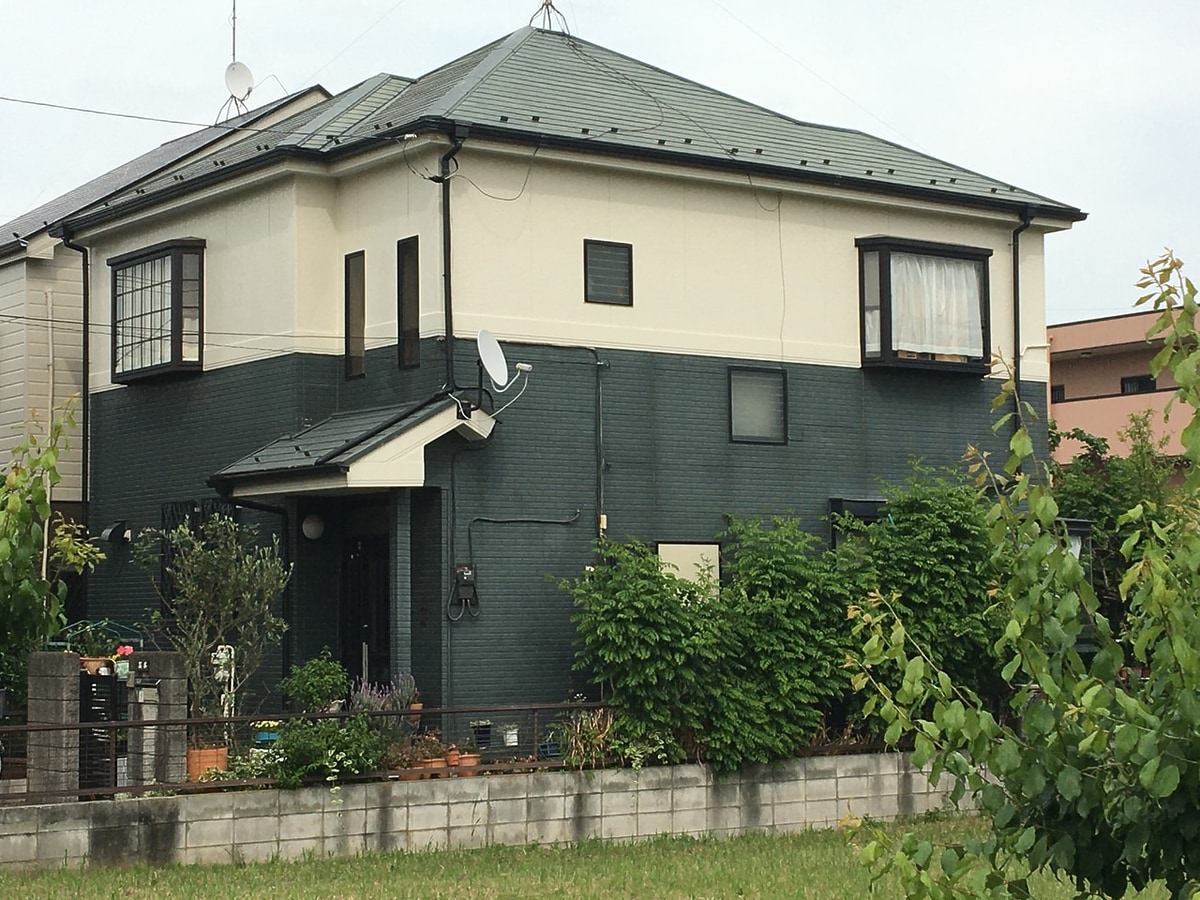

劣化がひどい外壁をカバー工法で仕上げ、同時に屋根の塗装も行いました。足場を共用することで費用を抑えた事例です。

リフォーム費用がすぐわかる!

【Q&A】外壁カバー工法に関するよくある質問

カバー工法の検討時によく挙がる疑問をまとめました。

カバー工法・塗装・張り替えの違いは?

施工方法と費用・工期が異なります。塗装は既存の外壁を塗料で保護する方法で、費用が最も安い一方、定期的な再塗装が必要です。張り替えは古い外壁を全て撤去して新しい外壁材に交換する方法で、下地の補修も同時に行えますが費用が高くなります。カバー工法は既存の外壁を残したまま新しいサイディング材を重ねる方法で、費用と耐久性のバランスが特徴です。

工法工期費用相場(30坪)
カバー工法10〜20日160万〜220万円
塗装5〜14日50万〜120万円
張り替え10〜25日150万〜280万円

外壁カバー工法の耐用年数はどのくらい?

使用するサイディング材の種類や建物の立地条件によって異なります。金属サイディング(ガルバリウム鋼板)を使用した場合は20〜30年が目安です。海岸に近い立地や積雪の多い地域では劣化が早まる場合もあるため、施工業者に確認しておくとよいでしょう。

外壁カバー工法はDIYでできる?

DIYで施工すること自体は不可能ではありません。ただし、サイディングボードの購入・足場の設置・通気層の確保など、専門的な知識と道具が必要です。費用を試算すると業者に依頼した場合とトータルコストが大きく変わらないケースも多く、施工精度の問題から後々トラブルが発生するリスクもあります。費用・品質・保証の観点から、専門業者への依頼を検討するのが現実的です。

カバー工法が向いていない建物はある?

以下のケースではカバー工法の施工が難しい、または推奨されません。

  • 既存の外壁や下地に雨漏り・腐食が生じている
  • 建物の構造上、これ以上の重量増加が難しい
  • 耐火構造・防火構造の建物で、使用できる外壁材が不燃材料に限られる
  • 外壁の劣化が激しく、重ね張りより張り替えが必要と判断される

自分の建物がカバー工法に適しているかどうかは、専門業者による現地調査を受けた上で判断してください。
