ガルバリウム鋼板と窯業系サイディングはどっちを選ぶべき?

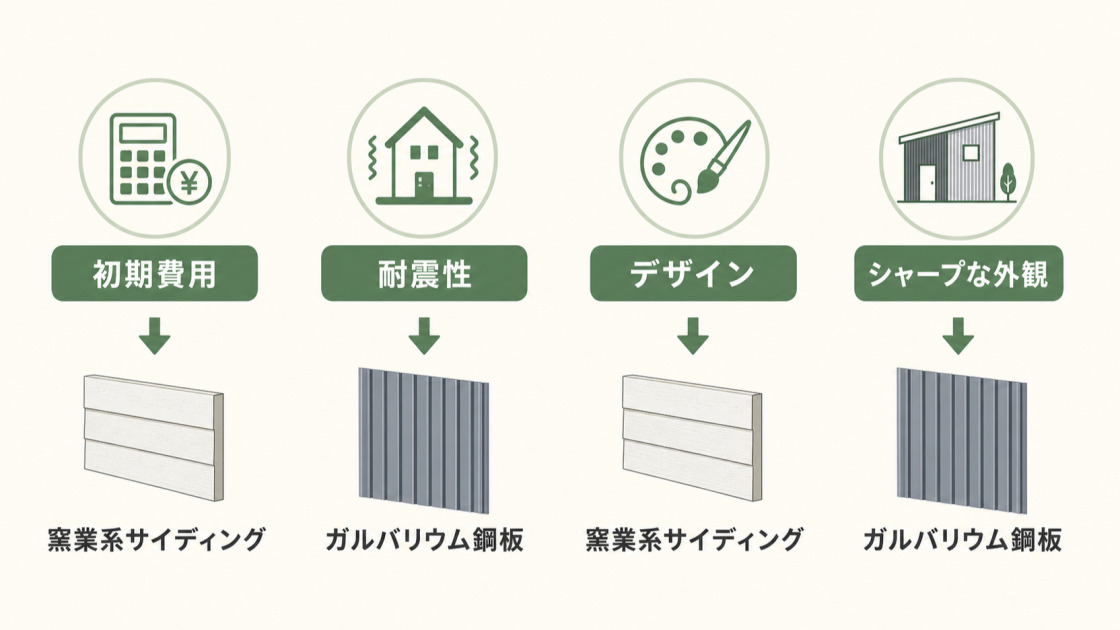

ガルバリウム鋼板と窯業系サイディングは、どちらも住宅外壁の主流ですが、適した条件は異なります。まずは、何を優先したいかに応じて選べる早見表で、両者の違いを確認しましょう。

| 優先したい項目 | 向いている外壁材 | 主な理由 |
|---|---|---|
| 初期費用を抑えたい | 窯業系サイディング | 材料・施工単価ともに安価な傾向 |
| 長期的な維持費を比べたい | 製品仕様とメンテナンス計画で判断 | 塗膜・シーリングの耐久性や補修範囲が製品ごとに異なる |
| 地震対策で建物を軽くしたい | ガルバリウム鋼板 | 窯業系の約1/4の重量※ |
| デザインの選択肢を広げたい | 窯業系サイディング | 木目・タイル調・石目調まで揃う |
| シャープな外観にしたい | ガルバリウム鋼板 | 金属特有のフラットなライン |
※ センターサイディングの特長(ニチハ)/ SP-ガルスパン(アイジー工業)
迷ったときは、初期費用と長期的な維持費のどちらを重視するかを決めると、候補を絞りやすくなります。
外壁材のガルバリウム鋼板とサイディングの違い

サイディングは、工場で生産されるパネル状の外壁材の総称で、窯業系・金属系・樹脂系・木質系の4種類があります。ガルバリウム鋼板を使った外壁材は、このうち金属系サイディングに分類されます。一方、住宅外壁で一般に「サイディング」と呼ぶ場合は、普及率の高い窯業系サイディングを指すことが多いため、本記事でも以降は窯業系サイディングを「サイディング」と表記します。
| 比較項目 | ガルバリウム鋼板 | 窯業系サイディング |
|---|---|---|
| 主原料 | 合金めっき鋼板※1(アルミ55%・亜鉛43.4%・シリコン1.6%) | 成形板※2(セメント・繊維質を主原料) |
| 重量(1㎡あたり目安) | 約5kg | 16〜20kg |
| 厚み(一般的な住宅向け) | 0.35〜0.5mm(断熱材含めて15〜18mm) | 14〜18mm |
| 耐久性の考え方 | 塗膜・鋼板・シーリングの状態、傷や錆の有無で判断 | 塗膜・基材・シーリングの状態、反りや割れの有無で判断 |
| メンテナンス時期 | 商品ごとの維持管理基準に沿って点検し、色あせ・チョーキング・錆・シーリング劣化に応じて補修 | 商品ごとの維持管理基準に沿って点検し、色あせ・チョーキング・割れ・反り・シーリング劣化に応じて補修 |
| 該当JIS規格 | JIS G 3322(塗装溶融55%アルミニウム-亜鉛合金めっき鋼板及び鋼帯)※3 | JIS A 5422(窯業系サイディング)※4 |
※1:ガルバリウム鋼板(日本製鉄)
※2:メンテナンスについて / サイディングの維持管理はどうするの(一般社団法人日本窯業外装材協会:NYG)
※3:JIS G 3322:2024 塗装溶融55%アルミニウム―亜鉛合金めっき鋼板及び鋼帯(日本規格協会)
※4:JIS A 5422:2019 窯業系サイディング(日本規格協会)
重量やデザインなど、優先する条件によって適した外壁材は異なります。

ガルバリウム鋼板の特徴
ガルバリウム鋼板とは、アルミニウム55%、亜鉛43.4%、シリコン1.6%の合金でめっきした鋼板です。近年の金属サイディングには、この組成にマグネシウムを加えて耐食性を高めた次世代ガルバリウム鋼板を採用する商品もあります。ガルバリウム鋼板は耐熱性・耐久性に優れ、金属素材のなかでも錆びにくい外壁材です。アルミニウムが形成する酸化膜によって、金属部分が保護されます。また、軽量で建物への負担が少なく、耐震性にも優れています。
サイディングの特徴
工場で生産されるサイディングは品質が安定しやすく、素材によって次の4種類に分けられます。
| サイディングの種類 | 特徴 |
|---|---|
| 窯業系 | ・セメントをベースに繊維質を配合し、板状に形成した外壁材 ・普及率が最も高い ・デザインのバリエーションが豊富 |
| 樹脂系 | ・塩化ビニル樹脂を使用した外壁材 ・塗装メンテナンスが不要 |
| 木質系 | ・天然木材に塗装を施した外壁材 ・木のぬくもりを感じられる |
| 金属系 | ・断熱材の表面に金属板を張り合わせて模様付けした外壁材 ・丈夫で耐水性が高い ・カバー工法に採用しやすい |
ガルバリウム鋼板に外壁をリフォームするメリット
ガルバリウム鋼板の主なメリットは、耐久性・耐震性・防水性・遮熱性・耐熱性・意匠性の6つです。
【メリット1】耐久性が高い
アルミニウムと亜鉛を組み合わせた合金めっきによって、従来の鋼板より耐久性が高められています。傷や錆を早めに補修し、適切にメンテナンスすれば長く使用できます。メーカー保証は塗膜・基材・赤錆などの項目別に設定され、海岸線から数百メートルの塩害地域が対象外になるケースも少なくありません。塩害や酸性雨の影響が強い地域では、想定より耐久年数が短くなることもあります。
【メリット2】軽量なため耐震性に優れている
ガルバリウム鋼板は、モルタルや窯業系サイディングと比べて軽く、建物の荷重や地震時の負担を抑えられます。割れや欠けも生じにくいため、地震対策を重視する住宅に適した外壁材です。既存外壁の上に重ねても建物への重量負担が少ないことから、築古住宅のカバー工法にもよく用いられます。
【メリット3】防水性が高くて錆びにくい
窯業系サイディングと比べて継ぎ目が少なく、水が内部に浸入しにくい構造です。表面のアルミニウム層が酸化膜を形成して鋼板を保護するため、錆も発生しにくくなります。
【メリット4】室内の温度上昇を抑制する
断熱材一体型の金属サイディングや遮熱塗装を施した商品は、外壁から室内へ伝わる熱を抑える効果が期待できます。ただし、遮熱性は表面の塗装や色、断熱性は芯材や壁全体の構成によって変わります。室内の暑さ対策を重視する場合は、外壁材単体ではなく、断熱材や通気層を含めた性能を確認しましょう。
【メリット5】耐熱性に優れている
金属製の表面材は燃えにくいものの、外壁の防火性能は鋼板だけで決まりません。外壁材・芯材・下地・断熱材・内装材を組み合わせた構造全体で、必要な防火・準耐火・耐火性能を満たす必要があります。防火地域や準防火地域では、建物に求められる性能と商品の認定仕様を施工会社に確認しましょう。
【メリット6】スタイリッシュな印象に仕上がる
ガルバリウム鋼板は、金属ならではのシャープなラインが特徴で、シンプルで洗練された外観に仕上がります。意匠は、フラットな板金張り(角波・小波)と目地のあるサイディング調に大きく分かれ、選ぶ柄によって外観が変わります。シンプルさを重視するならフラット系、施工の難易度を抑えるならサイディング調が定番です。

ガルバリウム鋼板に外壁をリフォームするデメリット
一方で、傷や衝撃への弱さ、デザインの選択肢の少なさには注意が必要です。
【デメリット1】傷がつきやすい
飛来物などによって表面に傷がつくと、そこから錆が発生する可能性があります。錆は放置すると徐々に広がるため、傷や錆を見つけ次第、早めに専門業者へ修理を依頼してください。
【デメリット2】衝撃に弱い
石や野球ボールなどの硬い物が強く当たると、表面が凹むことがあります。衝撃が加わりやすい場所では、厚手の製品を選ぶと耐衝撃性を高められます。駐車場や子どもの遊び場が外壁に接している家では、腰高まで衝撃に強い別素材を使うなど、部位ごとに外壁材を変える方法も有効です。
【デメリット3】デザインのバリエーションが少ない
ほかのサイディングと比べて、選べる柄や色のバリエーションが少なめです。ガルバリウム鋼板のみで物足りなさを感じる場合は、木質調サイディングと組み合わせて意匠性を補う方法もあります。

サイディングに外壁をリフォームするメリット
窯業系サイディングは、コスト・施工性・デザイン性のバランスがよく、外壁リフォームの候補に挙がりやすい素材です。
【メリット1】コストパフォーマンスに優れている
サイディングは、価格と性能のバランスを取りやすい外壁材です。衝撃や地震の揺れによる変形・割れが生じにくく、ガルバリウム鋼板より初期工事費を2〜4割ほど抑えられる場合があります。外壁工事の予算を抑えつつ、性能も重視したい人の候補になります。
【メリット2】施工できる業者が多い
サイディングボードを外壁に張って固定する工法は工程が比較的シンプルで、対応できる業者も多い傾向にあります。相見積もりを取りやすく、価格や施工内容を比べて依頼先を選べる点もメリットです。
【メリット3】工期が短い
工場で製造したボードを現場で張り合わせるため、サイディングは比較的短期間で施工できます。
【メリット4】デザインのバリエーションが豊富
木目調・レンガ調・ストーン柄など、サイディングはデザインのバリエーションが豊富です。外観にこだわりたい人ほど、選択肢を広く持てる素材といえます。
【メリット5】耐火性が高い
窯業系サイディングには、不燃材料または準不燃材料として国土交通大臣の認定を受けた商品があります。また、下地や断熱材などを含む外壁の構成として、防火構造・準耐火構造・耐火構造の認定を取得した仕様もあります。必要な防火性能は地域や建物によって異なるため、採用商品と施工仕様が条件を満たすかを確認しましょう。
サイディングに外壁をリフォームするデメリット
サイディングは扱いやすい外壁材ですが、メンテナンスの頻度や熱のこもりやすさには注意が必要です。
【デメリット1】定期的に塗装が必要
窯業系サイディングは、表面の塗装と目地のシーリング、外壁の内側にある防水紙や通気層を組み合わせて雨水の浸入を防ぎます。塗膜やシーリングは永久に性能が続くものではないため、定期点検が必要です。ただし、再塗装やシーリング補修の時期は商品によって異なります。採用商品の維持管理基準を確認し、色あせやチョーキング、ひび割れ、剥離などの症状に応じて補修しましょう。
【デメリット2】シーリングの劣化に注意が必要
一般的な窯業系サイディングでは、パネルの継ぎ目にシーリング材を使用します。劣化するとひび割れや剥離が生じ、雨水が浸入しやすくなります。ただし、継ぎ目をかみ合わせて目立たなくした商品や、高耐久シーリングを組み合わせた商品もあり、必要な補修の時期と範囲は製品の仕様や劣化状態によって異なります。
【デメリット3】熱がこもりやすい
サイディングの主原料であるセメントは耐熱性が高い一方、熱を吸収しやすく、夏場は壁面に熱がこもりがちです。直射日光が当たる面では表面温度が60度以上になることもあるため、外壁リフォームとあわせて断熱対策も検討しましょう。寒冷地では蓄熱性が利点になることもあり、評価は地域の気候条件によって変わります。
ガルバリウム鋼板やサイディングの外壁リフォームにかかる費用
ガルバリウム鋼板やサイディングの外壁リフォーム費用は、施工面積、既存外壁の状態、材料のグレード、足場や下地補修の有無などで大きく変わります。サイディング工事全体の目安は、カバー工法で135万〜200万円、張り替えで190万〜300万円です。1㎡単価だけでは足場代・役物・シーリング・撤去処分費などが含まれているか判断しにくいため、見積もりでは工事総額と内訳を確認しましょう。生産性の高い窯業系サイディングは、ガルバリウム鋼板と比べて工事費を抑えやすい素材です。張り替えは撤去・処分の手間が発生する分、重ね張りより費用がかさみます。
費用が変動する要素
- 足場の設置
- 下地の処理
- 素材の種類
- 素材のグレード


30年間の総費用(初期費用+メンテ費用)で比較する
窯業系サイディングは初期工事費を抑えやすい一方、長期的な費用を比べるには、30年間に発生する塗装やシーリングの打ち替えも含める必要があります。初期費用と30年間の総費用を分けて確認しましょう。

前提条件
30年間の総費用を比べるときは、初期工事費だけでなく、再塗装、シーリング補修、部分張り替え、足場の設置回数まで含めて考えます。ただし、必要な工事の時期や範囲は、商品グレードや立地条件、施工状態によって異なります。
30年間の維持費を比べるときの確認項目
| 確認項目 | チェックする内容 |
|---|---|
| 初期工事費 | 外壁材・役物・足場・下地補修・撤去処分費を含む総額 |
| 塗膜 | 採用商品の保証内容と、塗装状態に応じた再塗装時期 |
| シーリング | 使用箇所、材料の耐久性、補修範囲 |
| 部分補修 | 傷・へこみ・割れ・反り・錆などの補修費用 |
| 足場 | 屋根や雨どいの工事と同時に行えるか |
外壁材を比較する際は、候補商品のメンテナンス計画を施工会社に作成してもらい、同じ条件の見積もりで比べましょう。
30年間の総費用(30坪・150㎡)
| 項目 | ガルバリウム鋼板 | 窯業系サイディング |
|---|---|---|
| 初期工事費 | 150万〜200万円 | 120万〜170万円 |
| 塗装メンテナンスサイクル | 15〜20年※ | 8〜10年 |
| 30年間の塗装回数 | 1〜2回 | 2〜3回 |
| 塗装メンテ費用の合計 | 70万〜140万円 | 160万〜270万円 |
| シーリング打ち替え | 部位限定 約10万円×1回 | 全周 15万〜30万円×2〜3回 |
| 30年間の総費用目安 | 230〜350万円 | 310〜470万円 |
※ 建築用塗料(日本ペイント)/ アレスダイナミックシリーズ(関西ペイント)/ プレミアムシリーズ(エスケー化研)
40坪・200㎡では、外壁面積比でいずれも30坪・150㎡の約1.3倍が目安です。
比較のポイント
塗装のメンテナンスサイクルは、シリコン塗料を使った場合の標準値です。窯業系サイディングにフッ素・無機塗料を使えば塗装回数を1回減らせますが、塗料の単価は上がるため、総額の差は縮まりにくいと考えられます。長く住み続ける場合は、塗装回数が少ないガルバリウム鋼板ほど、累計費用の差が大きくなります。一方、5〜10年で売却する予定なら、初期費用を抑えやすい窯業系サイディングも選択肢です。
30年後にどうなる?経年劣化の比較
外壁材は、新築直後の見た目が似ていても、種類によって劣化の現れ方やメンテナンスの時期が異なります。点検のタイミングごとに、確認したい症状と対応の考え方をまとめました。

経年劣化と推奨メンテ時期
| 点検のタイミング | 主な確認項目 | 対応の考え方 |
|---|---|---|

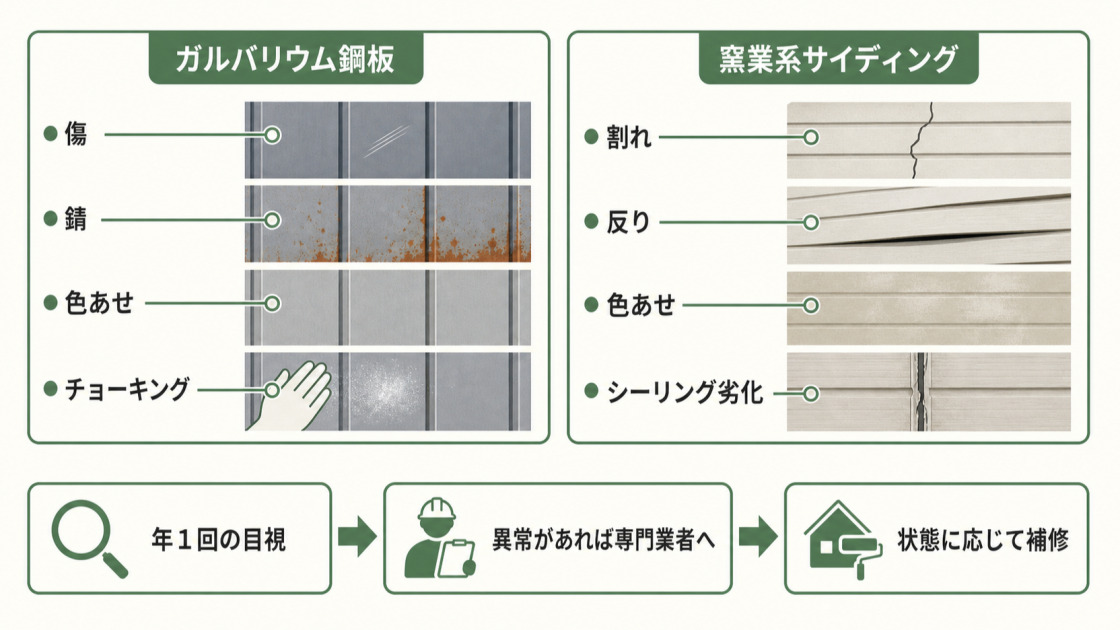

| 毎年 | 色あせ、汚れ、傷、錆、割れ、反り、シーリングのひび割れ・剥離 | 安全な範囲から目視し、異常があれば専門業者へ相談 |
| メーカーが定める定期点検時 | 塗膜、外壁材本体、留め付け部、役物、シーリング | 採用商品の維持管理基準に沿って専門点検を実施 |
| 劣化症状が現れたとき | チョーキング、塗膜の剥がれ、赤錆、深い傷、基材の割れ・反り | 部分補修、再塗装、シーリング補修などを状態に応じて選択 |
| 広範囲の劣化や漏水があるとき | 下地、防水紙、通気層を含む外壁全体 | カバー工法か張り替えかを建物診断後に判断 |
窯業系サイディングでは塗膜・基材・シーリングの劣化を、ガルバリウム鋼板では塗膜の劣化や傷・錆を重点的に点検します。塗料の期待耐用年数は、標準的な環境と施工条件を前提とした目安であり、保証値ではありません。同じ樹脂でも商品によって異なるため、外壁材との適合性と塗膜の状態を診断してから再塗装の時期を決めましょう。
ガルバリウム鋼板とサイディングのおすすめメーカー
ガルバリウム鋼板とサイディングの代表的なメーカーについて、主な商品・保証年数・厚みを表で比較します。
ガルバリウム鋼板のおすすめメーカー
| メーカー | 代表商品 | 主な保証内容の例 | 厚みの目安 |
|---|---|---|---|
| アイジー工業 | SP-ガルスパンなど | 塗膜変褪色・赤さび・穴あき各10年 | 15mm前後 |
| ニチハ | センターサイディング | 全商品で赤錆・穴あき10年。対象シリーズは塗膜・変色褪色10年 | 15〜18mm |
| ケイミュー | はる・一番 | 塗膜変褪色・赤さび10年 | 約16mm |
| 旭トステム外装 | Danサイディング | 赤さび・穴あき10年または15年など商品別 | 約15mm |
| YKK AP | アイアンベール | 赤錆保証。フッ素塗装品は塗膜10年 | 約15mm |
保証期間と対象は、塗装仕様、商品シリーズ、地域、施工条件によって異なります。見積もり時は採用商品の保証書で確認しましょう。
サイディングのおすすめメーカー
| メーカー | 代表商品 | 主な保証年数 | 厚みの目安 |
|---|---|---|---|
| ニチハ | Fu-ge(フュージェ) モエンエクセラード | 10〜15年(製品グレード別) | 14〜18mm |
| ケイミュー | 親水セラ 光セラ | 10〜30年※(光触媒コートで最長クラス) | 14〜18mm |
| 旭トステム外装 | AT-WALL AT-WALLプレミアム | 10〜15年 | 14〜18mm |
※ 光セラ(ケイミュー)
メーカーを比べる際は、建物や住まい方との相性に加え、商品グレードや施工条件によって変わる保証内容も確認しましょう。見積もり時に、採用候補の保証書原本を見せてもらうと安心です。


ガルバリウム鋼板やサイディングに外壁をリフォームした事例
ガルバリウム鋼板やサイディングを使った外壁リフォームの3事例です。費用や工期とあわせて、リフォーム前後の外観も確認できます。
【Q&A】ガルバリウム鋼板やサイディングのリフォームに関するよくある質問
ガルバリウム鋼板とサイディングの耐用年数は?
ガルバリウム鋼板と窯業系サイディングの寿命は、商品グレード、施工状態、立地条件、点検や補修の状況によって変わります。そのため、素材の種類だけで一律の年数を決めることはできません。メーカーの保証年数は耐用年数と同じではないため、採用商品の維持管理基準に沿って点検し、傷・錆・割れ・反り・シーリングの劣化などが見られたら早めに補修しましょう。
ガルバリウム鋼板とサイディングのメンテナンスサイクルは?
ガルバリウム鋼板と窯業系サイディングのメンテナンス時期は、採用した商品と劣化状態によって異なります。年1回程度を目安に外壁を目視し、色あせ、チョーキング、傷、錆、割れ、反り、シーリングのひび割れや剥離がないか確認しましょう。気になる症状がある場合は、年数だけで判断せず、専門業者に点検を依頼してください。
ガルバリウム鋼板の断熱性や防音性は?
断熱材一体型の金属サイディングは、鋼板だけの外壁材より断熱性や遮音性を高めやすい商品です。ただし、室内の温熱環境や音の聞こえ方は、断熱材の種類と厚さ、壁の構成、窓、換気、施工状態などにも左右されます。断熱性や防音性を重視する場合は、商品の熱抵抗値や外壁構成の性能を確認しましょう。
外壁リフォームでガルバリウム鋼板かサイディングを選ぶ際のポイントは?
外壁リフォームでガルバリウム鋼板かサイディングを選ぶ判断材料は、次の4つです。
- 耐震性
- 予算
- メンテナンス頻度
- デザイン
ガルバリウム鋼板の施工は専門性が高いため、信頼できる専門業者に依頼してください。
ガルバリウムとサイディングはどっちが安い?
初期工事費は、一般に普及価格帯の窯業系サイディングが抑えやすい傾向にあります。ただし、材料のグレードや施工方法によっては金額が逆転することもあります。長期的な費用を比べる際は、再塗装やシーリング補修、部分補修、足場代まで含めたメンテナンス計画を、同じ条件の見積もりで確認しましょう。
サイディングの張り替えとカバー工法はどっちがいい?
築年数が浅く既存外壁の状態が比較的良ければ、コストを抑えられるカバー工法が選ばれやすいです。既存外壁の劣化が進んでいる場合や、内部の防水シート・断熱材まで更新したい場合は張り替えが適しています。建物への重量負荷を抑えたいなら、軽量なガルバリウム鋼板でのカバー工法も有力な選択肢です。

外壁塗装は何年ごとにすればいい?
塗装の推奨周期は、塗料のグレードと外壁材によって異なります。窯業系サイディングでは、シリコン塗料で8〜10年、フッ素塗料で12〜15年、無機塗料で15〜20年が一般的な目安です。ガルバリウム鋼板では、シリコン塗料で15年前後、無機塗料で20年以上の耐久性を目指す施工もあります。年数だけでなく、塗膜表面にチョーキング現象(粉化)が現れた時点で塗装を検討しましょう。
